Overblik
Materialeliste
- Fugtspærrefolie, 0,2 mm
- Kejserkroner
- Armeringsnet
- EPS-beton (Mira EPS lightbeton 360)
- Primer (Mira primer)
- Afretningsmasse (Mira X-plan)
- Støjdæmpende lag
- Gulvbrædder, 14 x 110 mm, fyr
- Højdemarkeringer
- Snedkerlim
- Fugeskum el. mineraluld (evt.)
Specialværktøj
- Laservaterpas (er en stor hjælp)
- Piskeris på kraftig boremaskine
- Røreværk til spartelmasser, lejes for ca. 200 kr. pr. døgn
Tidsforbrug
1 uge.
Pris
Ca. 11.000 kr. for 12 m², heraf ca. 2.500 kr. til gulvbrædderne.
Sværhedsgrad
Ingen komplicerede detaljer, men et stort arbejde, hvor du kommer vidt omkring i din værktøjskasse og erfaring.
Arbejdstegning
Overblik over fremgangsmåden
Fremgangsmåde

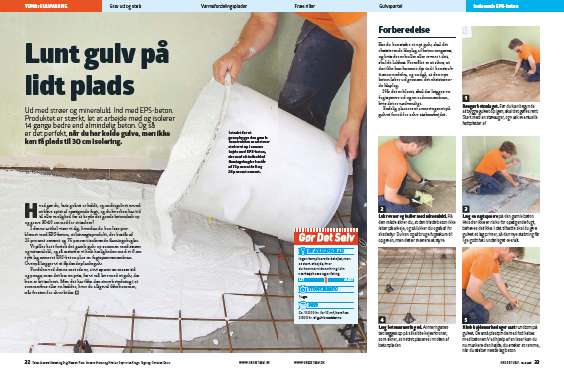

01
Forberedelse
5
Trin
Før du kan støbe et nyt gulv, skal det eksisterende klaplag af beton rengøres, og hvis der er huller eller revner i det, skal de lukkes. Formålet er at sikre, at der ikke kan komme dyr ind i konstruktionen nedefra, og undgå, at den nye beton løber ud gennem det eksisterende klaplag.
Når det er klaret, skal der lægges en fugtspærre ud og en radonmembran, hvis det er nødvendigt.
Endelig placeres et armeringsnet på gulvet forud for selve støbearbejdet.
Rengør betonlaget. Før du kan begynde at bygge gulvet op igen, skal det gøres rent. Start med en støvsuger, og vask eventuelle fedtpletter af.

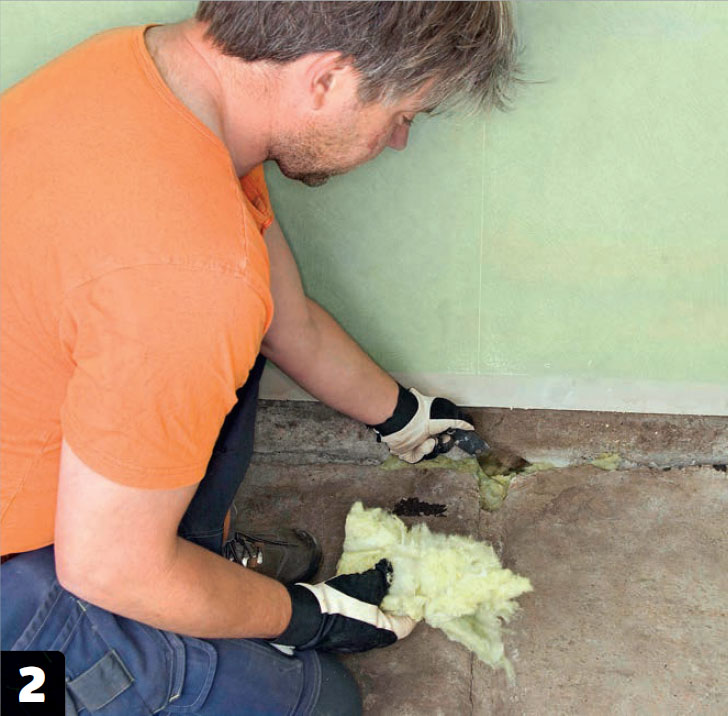

Luk revner og huller med mineraluld. På den måde sikrer du, at den bløde beton ikke løber på afveje, og så lukker du også af for skadedyr. Du kan også bruge fugeskum til opgaven, men det er sværere at styre.
Læg en fugtspærre på den gamle beton. Hvis der ikke er risiko for opstigende fugt, behøves det ikke. I det tilfælde skal du give gulvet et lag primer, så den nye støbning får lige godt fat i underlaget overalt.

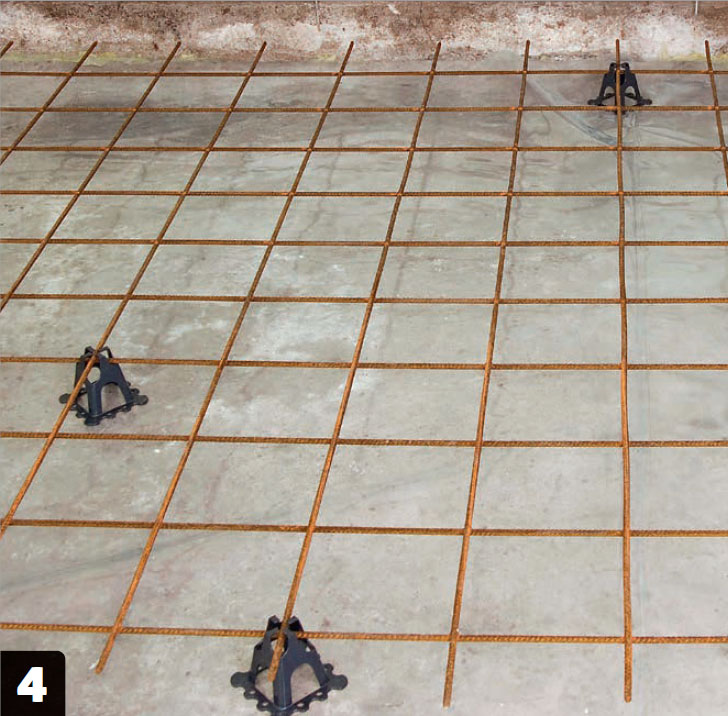

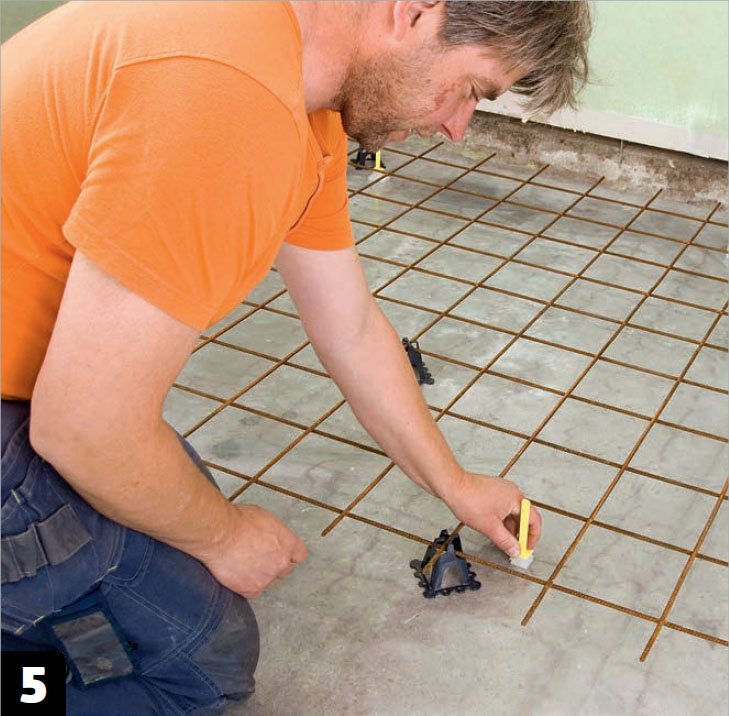

Læg betonarmering ud. Armeringsnettet lægges op på såkaldte kejserkroner, som sikrer, at nettet placeres i midten af betonpladen.

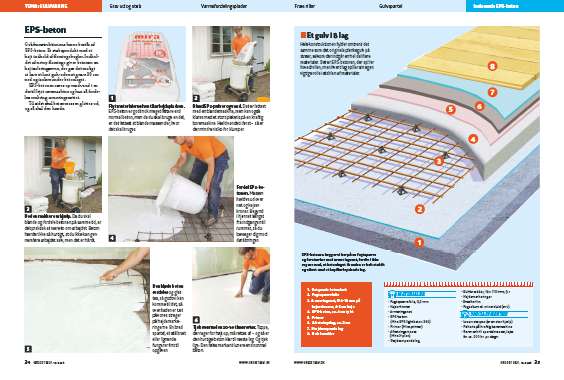

02
Eps-beton
6
Trin
Gulvkonstruktionens kerne består af EPS-beton. Et støbeprodukt med et højt indhold af flamingokugler. Indholdet af netop flamingo giver betonen en høj isoleringsevne, der gør det muligt at lave et lunt gulv uden at grave 30 cm ned og isolere under betonlaget.
EPS-betonen røres op med vand i en dertil lejet røremaskine og kan så fordeles omkring armeringsnettet.
Til sidst skal betonmassen glattes ud, og så skal den hærde.
Flyt materialerne hen til arbejdspladsen. EPS-beton er godt nok meget lettere end normal beton, men da du skal bruge en del, er det lettest at blande massen der, hvor det skal bruges.

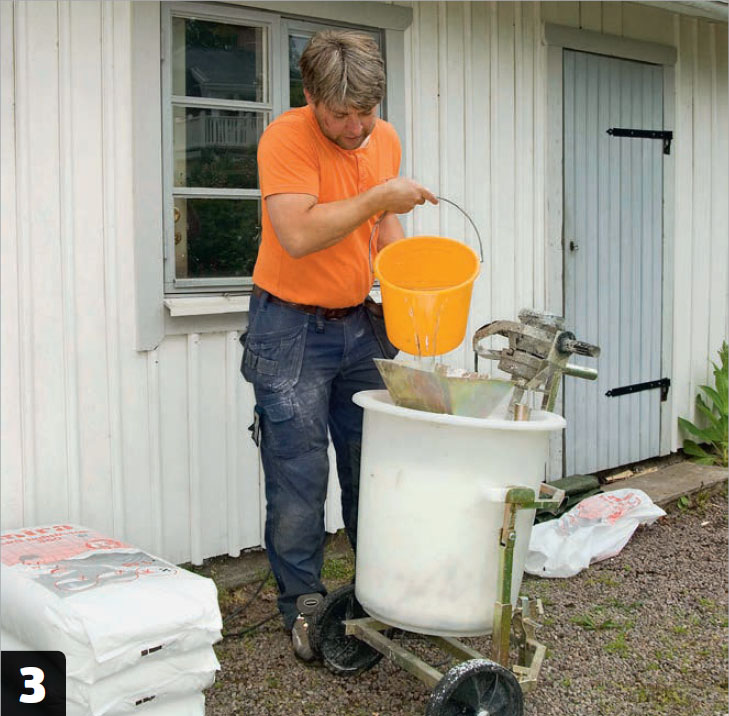

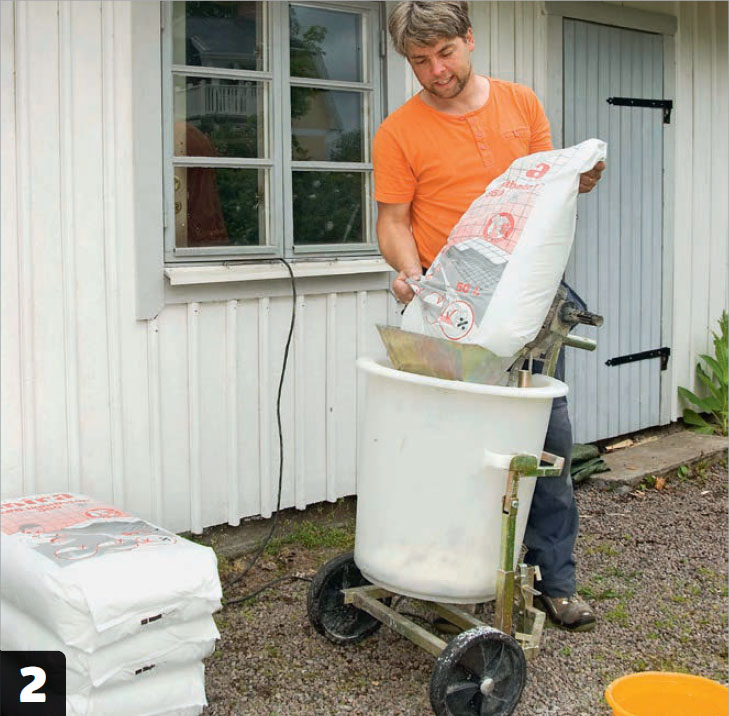

Bland EPS-pulver og vand. Det er lettest med en blandemaskine, men kan også klares med et stort piskeris på en kraftig boremaskine. Hæld vandet i først - så er der mindre risiko for klumper.
Bed en makker om hjælp. Da du skal blande og fordele betonen på samme tid, er det praktisk at være to om arbejdet. Beton hærder ikke så hurtigt, at du ikke kan gennemføre arbejdet selv, men det er hårdt.

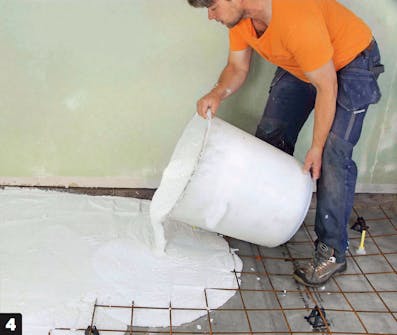

Fordel EPS-betonen. Massen hældes ud over net og kejserkroner. Begynd i hjørnet længst fra indgangen til rummet, så du bevæger dig mod døråbningen.

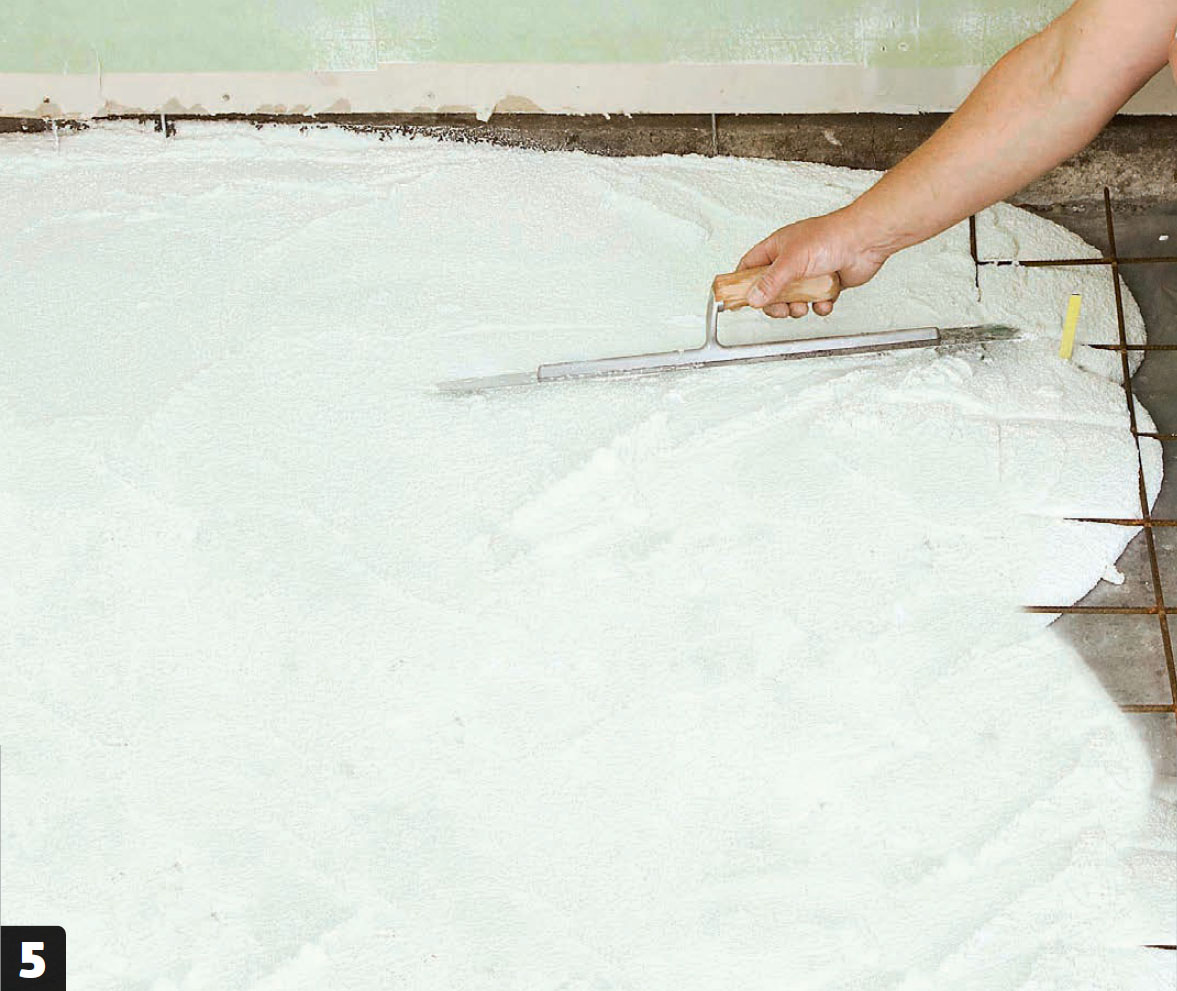

Den bløde beton fordeles og glattes, så godt vi kan komme til det, så overfladen er tæt på vores streger på højdemarkeringerne. En bred spartel, et stålbræt eller lignende fungerer fint til opgaven.
03
Flydemørtel
5
Trin
Det hærdede EPS-betonlag er klar til næste skridt. Der skal nu laves et plan i selvnivellerende afretningsmasse, der giver en glat, hård og vandret overflade.
Før den selvnivellerende spartelmasse kan blandes op og fordeles på gulvet, skal den ønskede højde markeres på små målebrikker.

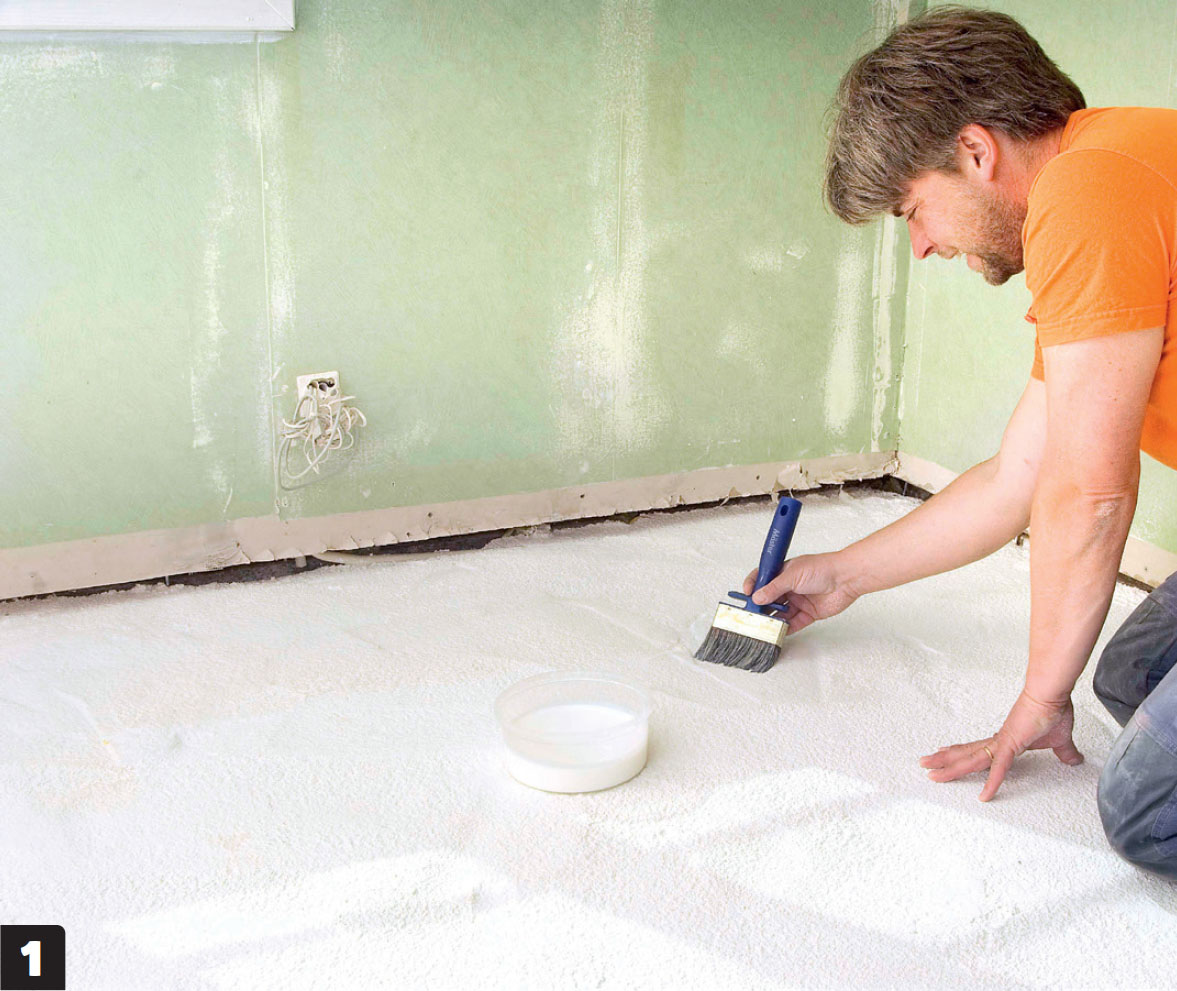

Hele overfladen grundes omhyggeligt med den tilhørende primer. Den er svær at se og tørrer hurtigt, så smør den hellere på en gang for meget end for lidt. Primeren sikrer en god kobling mellem lagene.

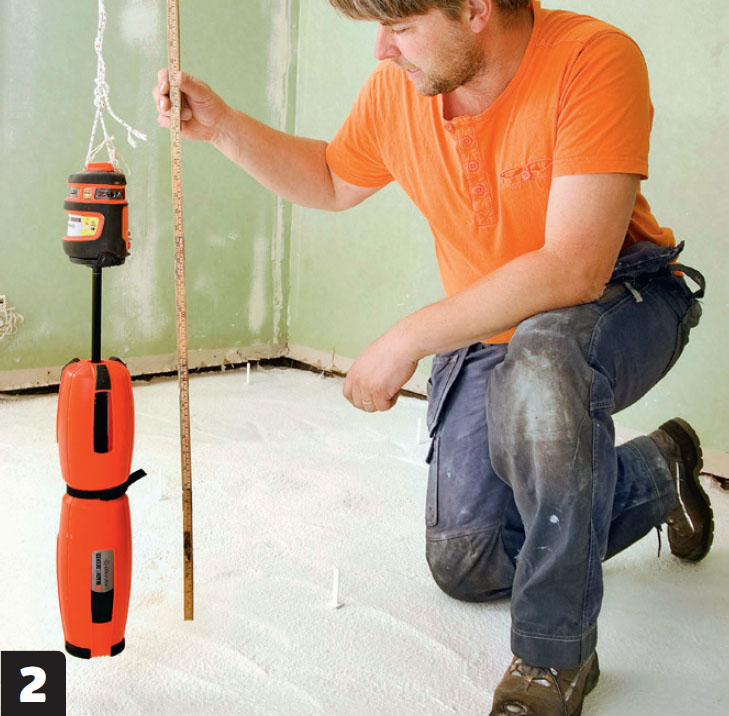

Højden flytter vi over på de øvrige pinde med hjælp fra et laservaterpas i en snor. Hvis lyslinjen ikke kan nå helt ned, så måler du bare samme afstand fra lys til streg på alle pindene med en tommestok.
Den nye højde streges af på nye højdemarkeringer. Husk, at der skal være plads til det støjdæmpende skumlag og gulvbrædderne i højden. Vi begynder med at strege af på en enkelt af de små pinde.

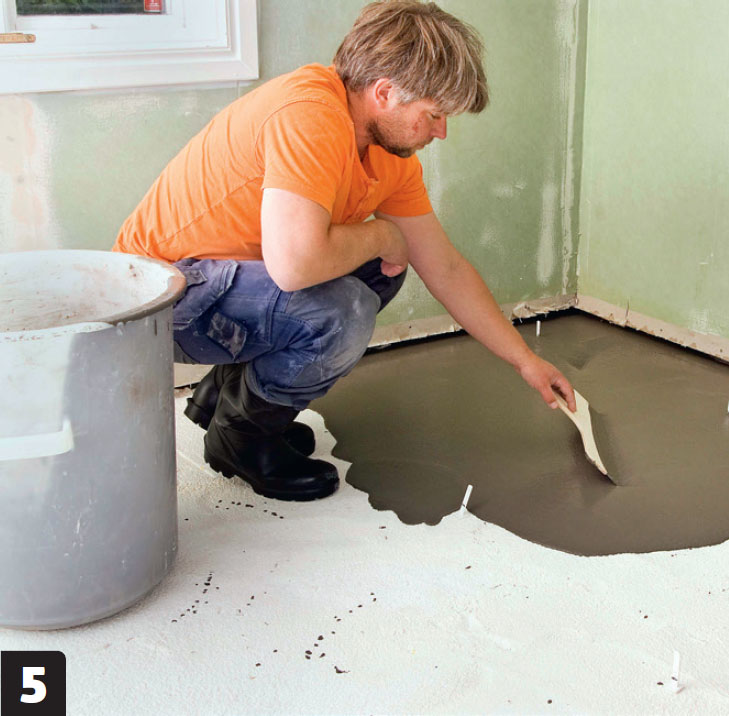

Støb afretningslaget. Afretningsmassen røres op og hældes ud over gulvet. Start igen i hjørnet længst fra indgangen, og forsøg at ramme stregerne på højdemarkeringerne.

04
Plankegulv
6
Trin
Der er mange måder at afslutte et gulv med selvnivellerende spartel på. Her vælger vi at lægge et flydende plankegulv oven på betonen.
Gulvet skal ligge på et støjdæmpende lag, der består af en metervare, som kan rulles ud.
Vi anvender et parketgulv med fer og not, som limes sammen til en stor flade, der lægger sig fast under egen vægt.

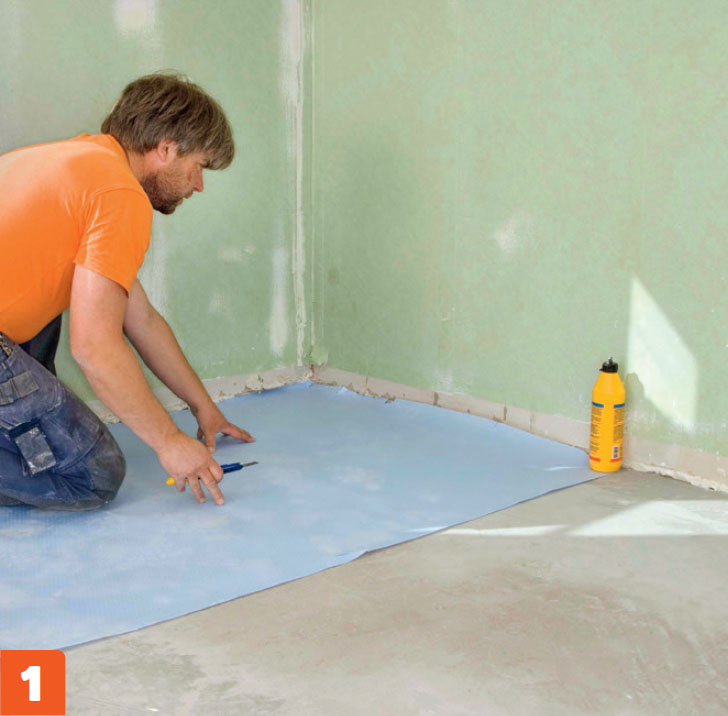

Det støjdæmpende lag rulles ud på gulvet. Du finder det i mange udgaver, og det jævner lidt ud, luner en smule og hindrer frem for alt brædderne i at klapre mod underlaget. Læg kun en enkelt bane nu.
Læg det første bræt langs væggen. Først skal det skæres til i længden, så der er 10 mm luft i begge ender, og så skal der placeres afstandsklodser ind mod væggen, så der er 10 mm luft på alle sider.

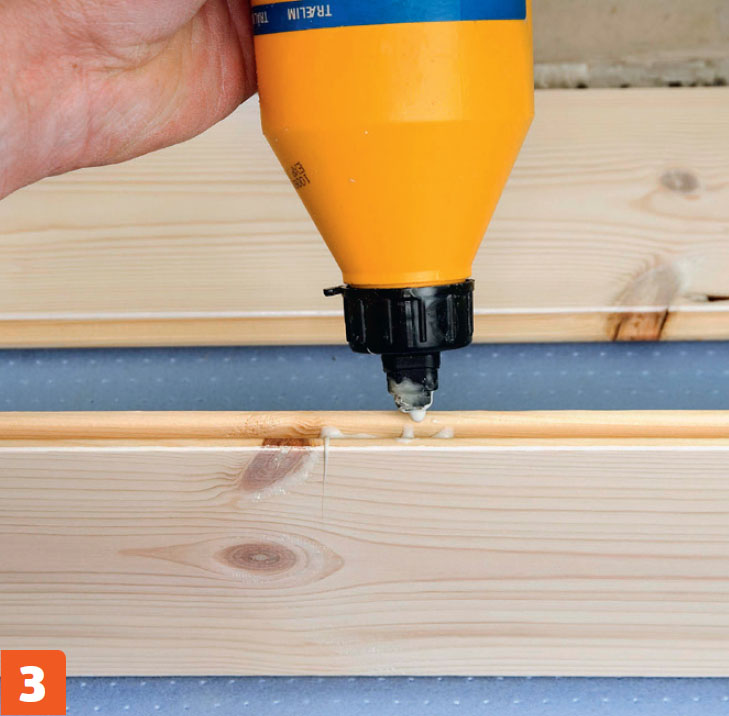

Giv fer og not lim, før du monterer næste bræt. Det er lidt besværligt, men sådan er det, når man vælger et gammeldags plankegulv frem for et moderne klikgulv, hvor not og fer selv låser sammen.

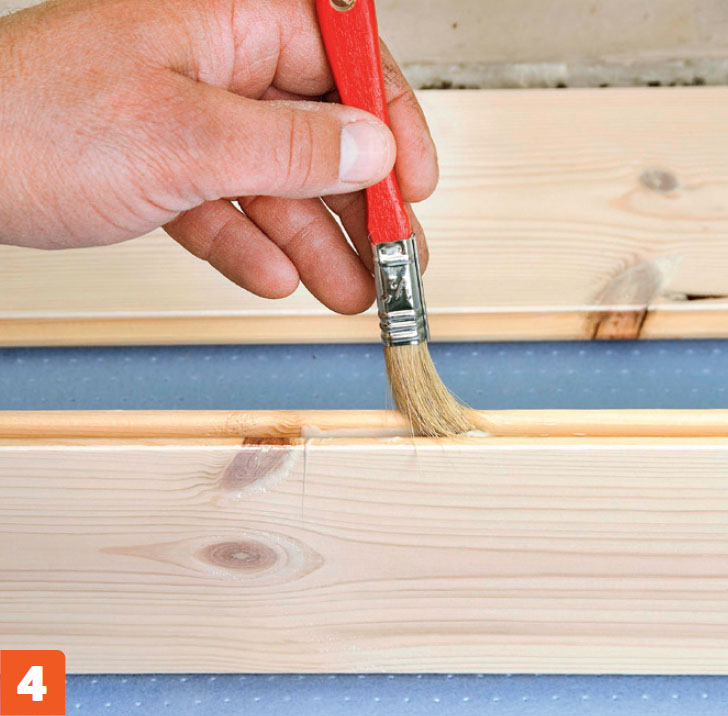

Fordel limen jævnt. Det er let med en pensel. Du sikrer en stærk samling mellem brædderne. Brædderne trykkes så sammen, indtil de lukker helt tæt. Spænd dem om nødvendigt sammen med lange tvinger.
Lad de første 3-4 brædder ligge i 20 minutter, indtil limen er tørret. Nu danner de en solid flade, som det er meget lettere at montere de næste brædder på. Læg en rest gulvbræt imellem, når du slår.
3D-model
3D-modellerne giver dig indblik i konstruktionen.
Klik på en 3D-model for at åbne den. Du kan vende og dreje modellen, og se alle skjulte detaljer.
