Intro
Vejledning
01
Siderammer
5
Trin
Drivhuset består af fire rammer, der er bygget af lægter. Rammerne er lige store og har alle to “sprosser” i midten, så hver ramme deles i tre felter, som der siden skal sættes plast i. Inden rammerne samles, er det smart at bore for til skruerne. Du kan sikre dig, at hullerne kommer til at være præcis det samme sted på alle lægter ved at lægge dem ved siden af hinanden, når du måler op.

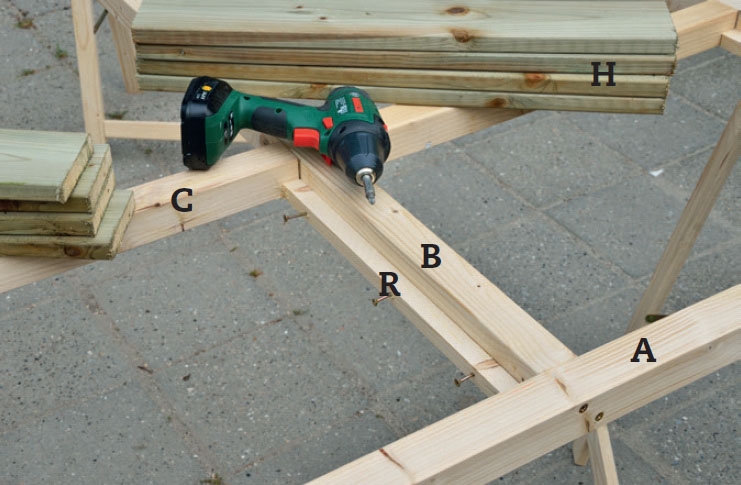

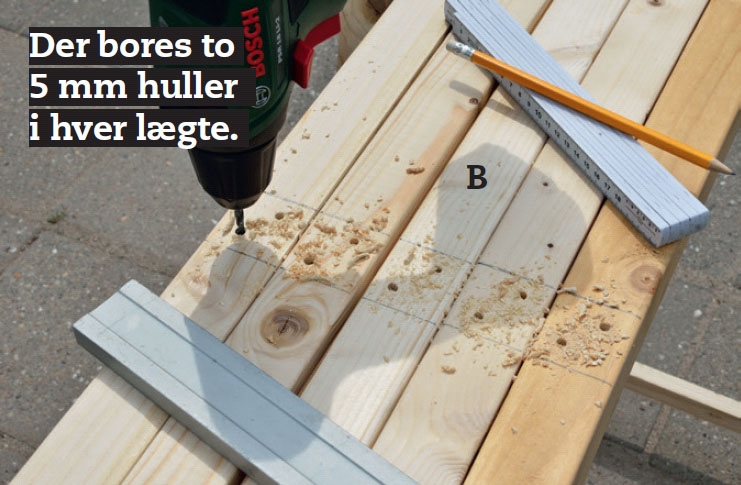

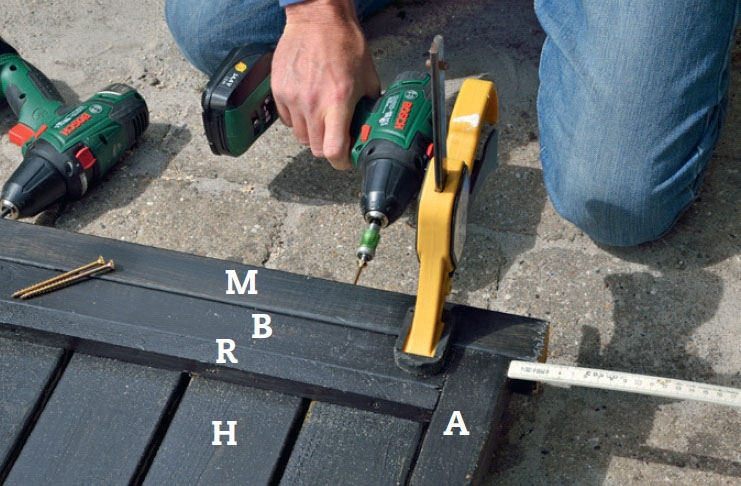

Bor huller til samlingerne, når lægterne (A og B) ligger samlet gruppevis. Mål først op på en vandret og lodret lægte, hvor de skal skrues sammen.

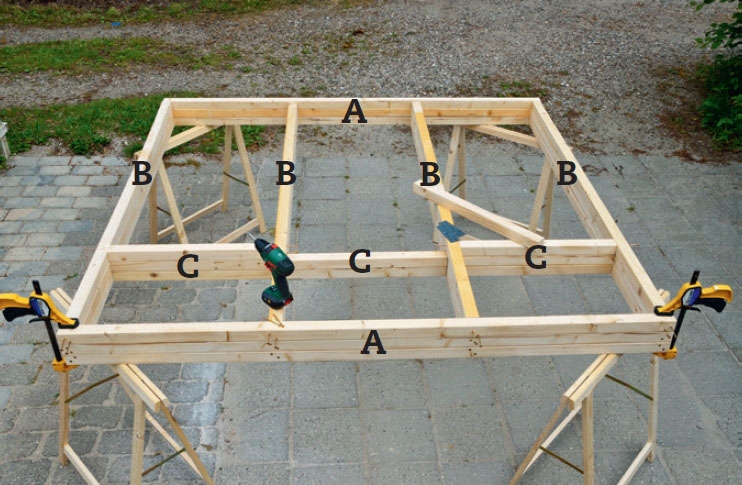

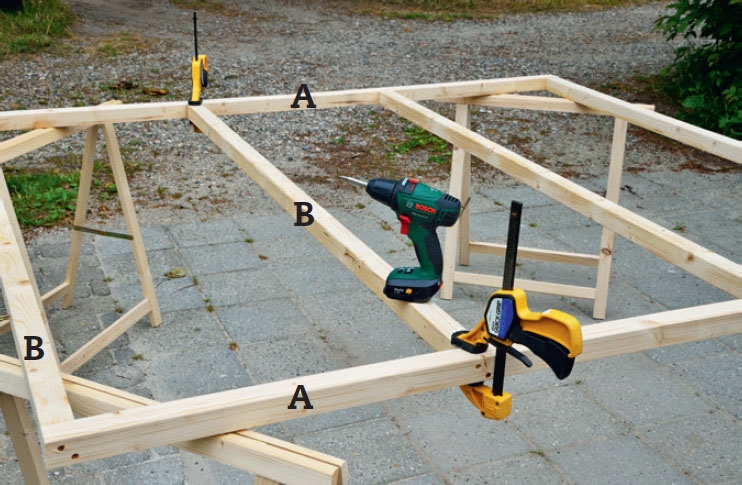

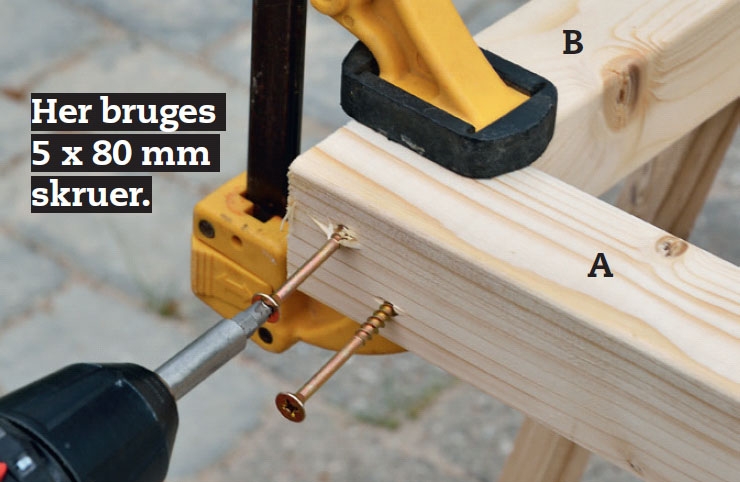

Saml lægterne (A og B) med skruer. Det er lettest, hvis de lægges på nogle bukke. Spænd dem sammen med en tvinge, inden der skrues, så de holdes i plan.
Lægterne (B) i midten fastgøres også med 5 x 80 mm skruer, så rammen får “sprosser”. De holdes på plads med tvinger, til de er fastgjort.

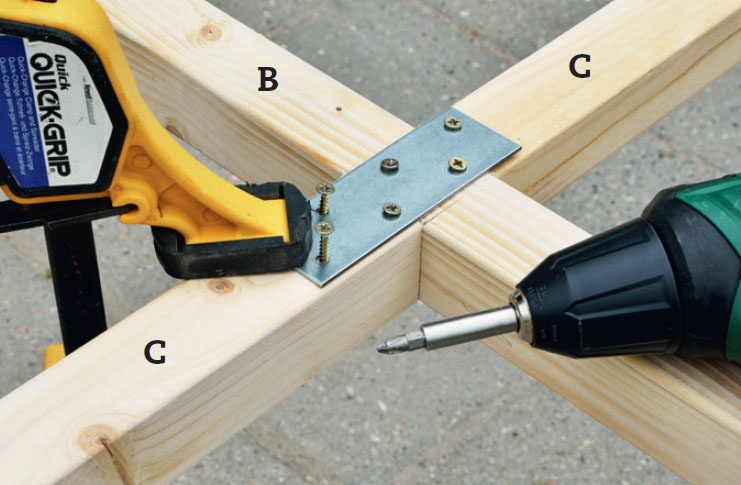

Sæt tværstiverne (C) fast imellem de lodrette sprosser. De midterste C-stykker monteres med to 40 x 120 mm sømplader, fastgjort med 4 x 30 mm skruer.
02
Dør og vindue
5
Trin
Vinduet og døren bygges af lægter. Når du måler op, skal du huske at tage højde for, at der skal være lidt luft i siderne, så de er nemme at åbne og lukke. Der skal også monteres falslister bag på rammerne ved dør og vindue.
Når rammerne er samlet, skal de beklædes forneden med brædder. Det kræver, at der først monteres falslister, som brædderne kan fastgøres til.

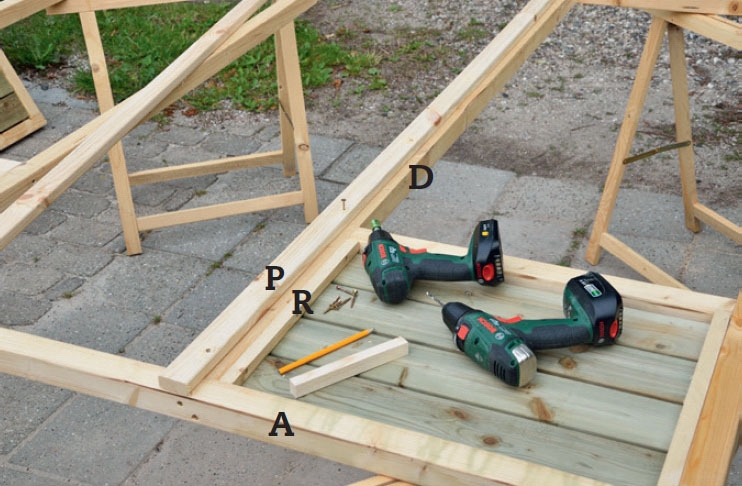

Skru to falslister (R) fast i hver side af rammernes nederste felter, så beklædningsbrædderne (H) kan skrues fast. Listerne fastgøres med 4 x 30 mm skruer.

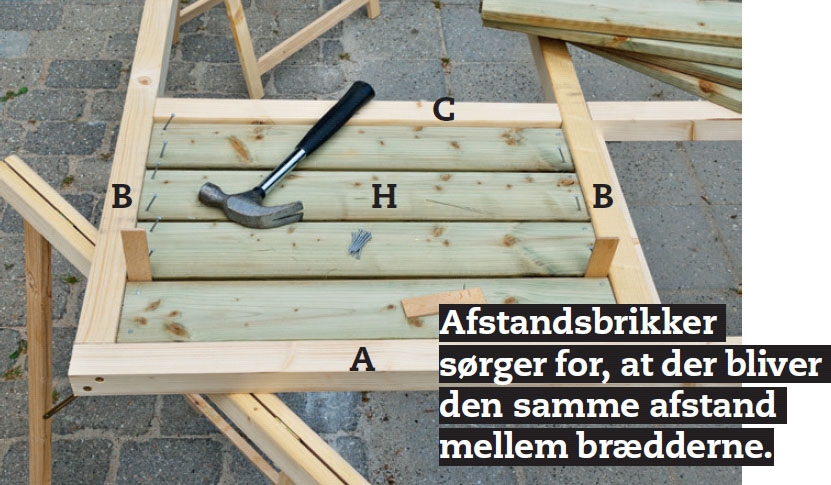

Søm beklædningsbrædderne (H) fast til listerne i rammernes nederste felter. Brædderne fastgøres med 1,8 x 35 mm søm.

Mål op til de tværgående revler (G) i døren. Spænd de to lodrette lægter til døren (D) fast inden i døråbningen, mål den resterende plads og træk 1 cm fra, så har du det præcise mål på de tre revler til døren.
Saml døren. Spænd revlerne (G) fast til de lodrette lægter (D) med tvinger, og saml døren med 5 x 80 mm skruer. Vinduet laves efter samme princip af lægterne (E) og (F).
03
Tagrammer
4
Trin
Taget består af fire trekantede tagelementer. Målene på dem er beregnet, så taget får en hældning på ca. 30 grader.

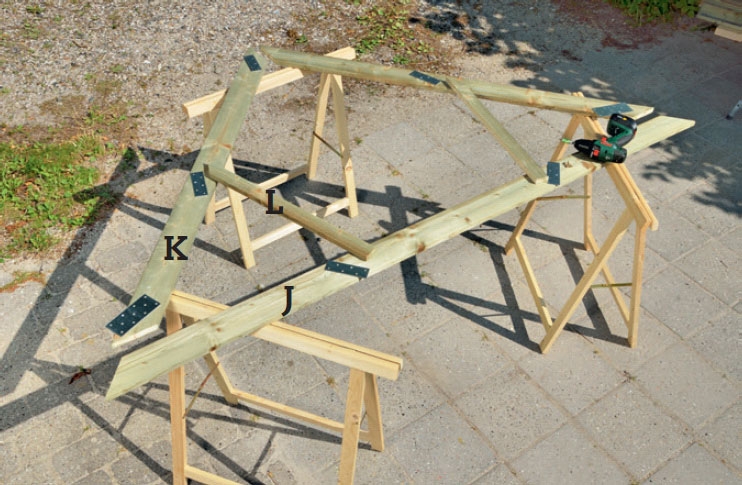

Hvert tagelement består af en vandret spærfod med to skrå spær, der støttes af to tværstivere. De samles med både skruer og sømplader. Når du har bygget det første tagelement, er det smart at lave de øvrige tagelementer ovenpå, så de bliver nøjagtig ens.

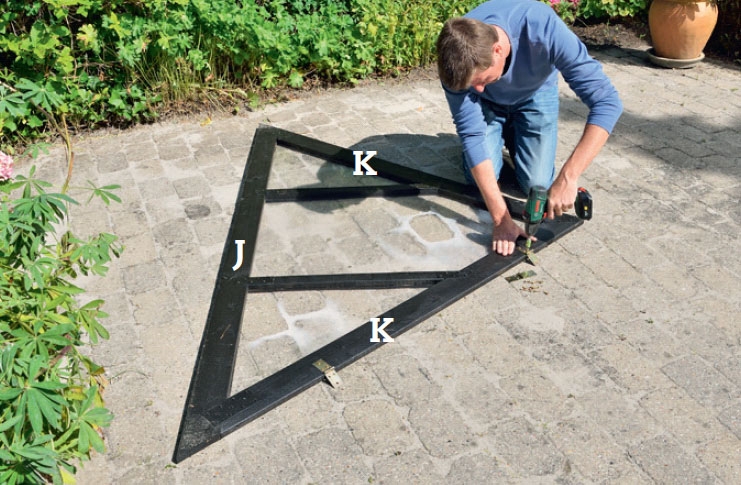

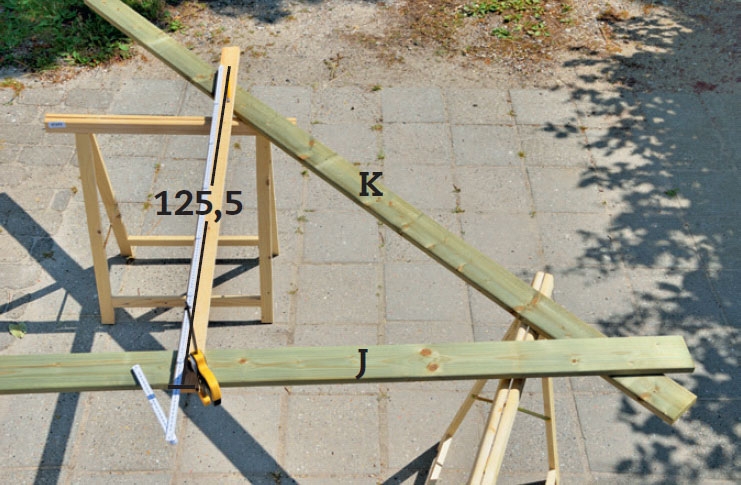

Lav tagrammerne. Læg brædderne (J og K) ud som vist. Spænd en liste fast vinkelret på midten af spærfoden (J), og afsæt højden på 125,5 cm. Streg af, hvor brædderne K skal afkortes, og sav J og K til.

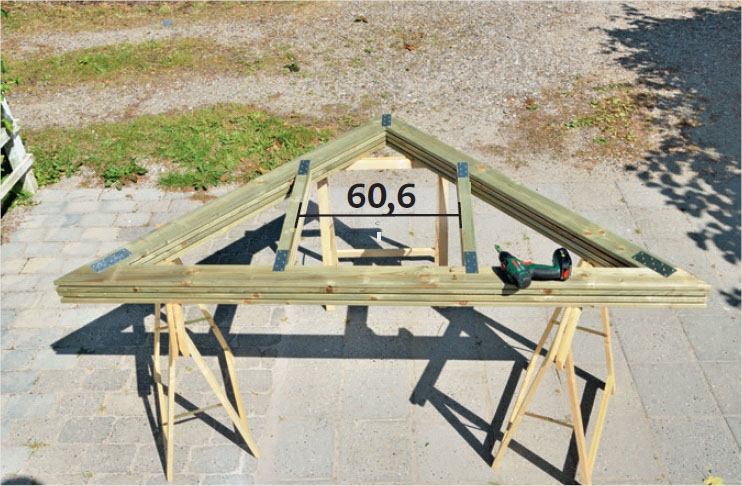

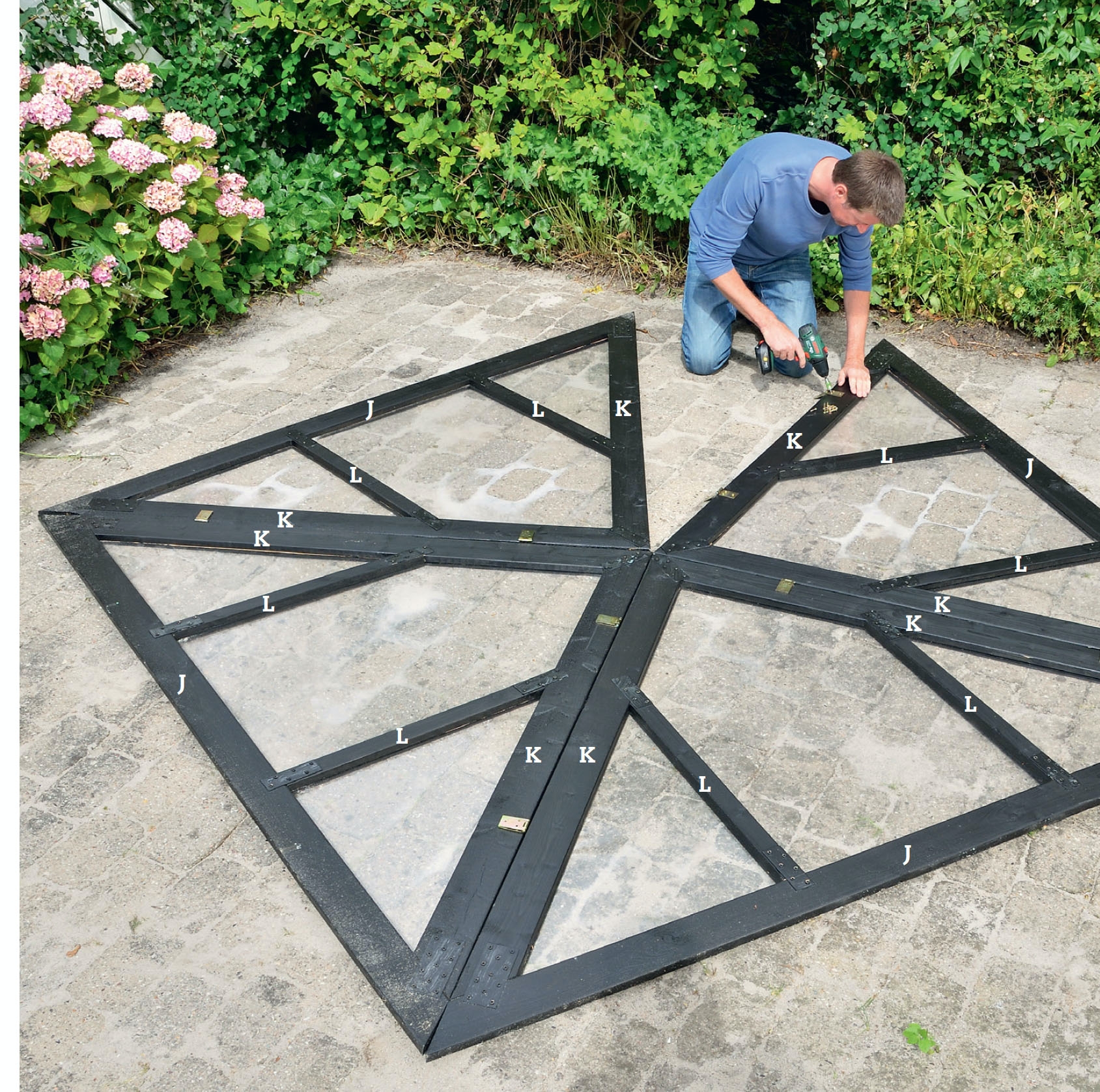

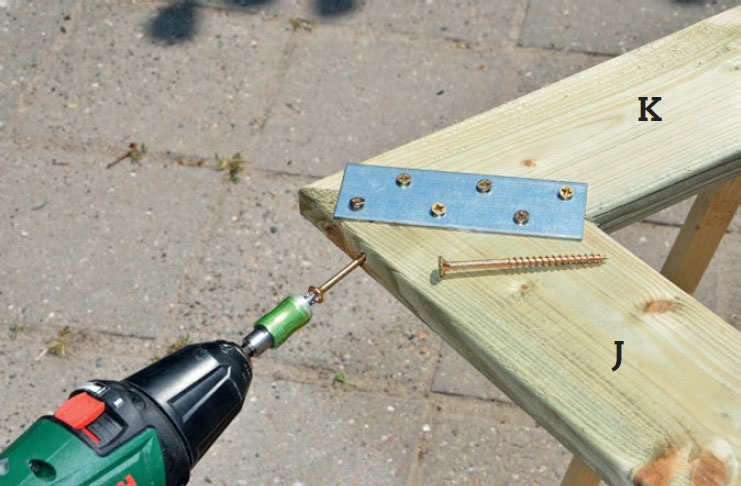

Sav tværstiverne (L) til. De placeres med samme afstand som mellem sprosserne i siderne. Streg op, og sav dem til. Saml derefter trekanterne med 4 x 20 mm skruer gennem sømbeslagene.
Samlingerne forstærkes med 5 x 80 mm skruer skrået gennem siden af brædderne under sømbeslaget. Pas på, at du ikke rammer de andre skruer.
04
Sæt plasten fast
7
Trin
Nu er alle rammerne samlet. Så skal der skæres afdækningslister, som skal bruges til at fastgøre plasten med. Der er mange penge at spare ved selv at save dæklisterne ud. Det kræver dog, at du har adgang til en bordrundsav.
Plastpresenningen til drivhuset kan købes hos fx en sejlmager og har en rullebredde på 137 cm. Det har vi taget hensyn til i forhold til drivhusets mål, så der skal skæres så lidt til som muligt.

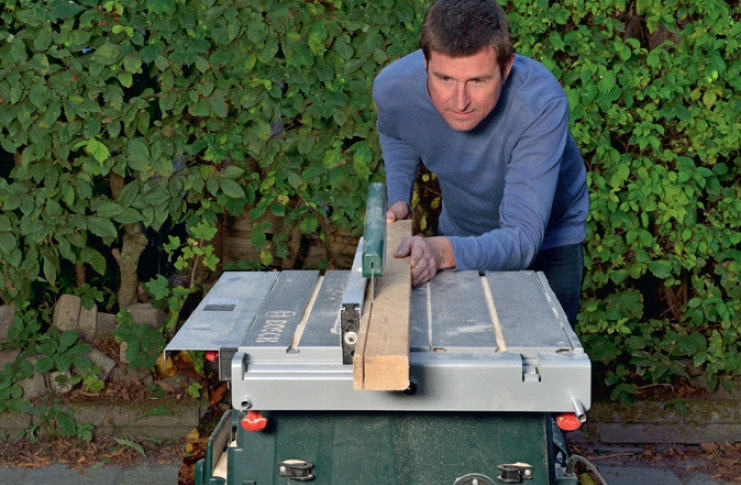

Vi saver selv listerne (S), der skal bruges til at sætte plastbeklædningen fast med. Du sparer en formue ved selv at skære dem til med en rundsav. Her saves 10 x 45 mm lister ud af en billig 45 x 95 reglar.

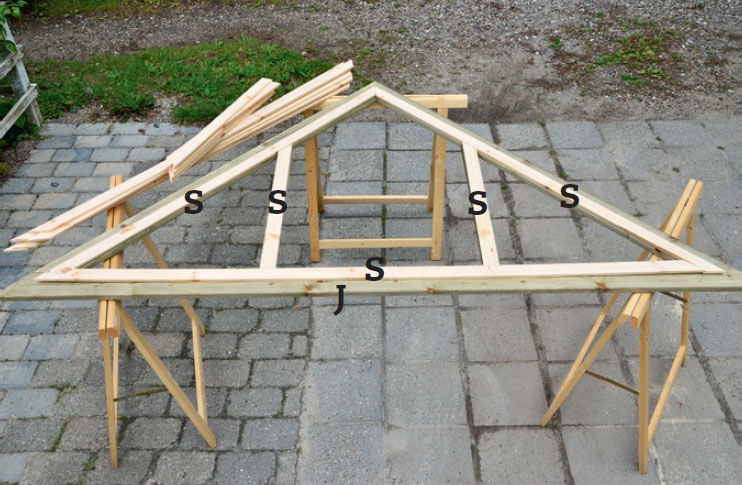

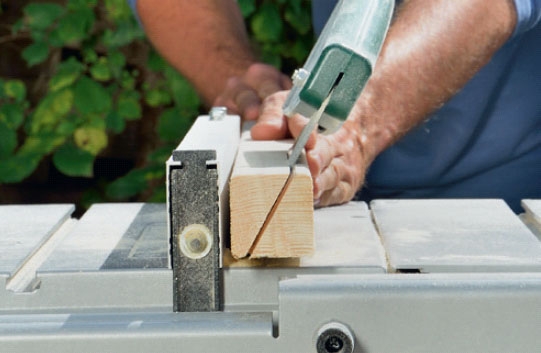

Listerne (S) skæres til på længden. Mål op, hvor lange de skal være til både tagrammer og sider. Når du har lavet første “sæt”, kan du med fordel måle op til de næste ved at lægge dem oven på de første.
Delene males, inden der monteres plast. Her får alle dele to gange med heldækkende træbeskyttelse. Lad det tørre et døgns tid, inden plasten sættes fast.

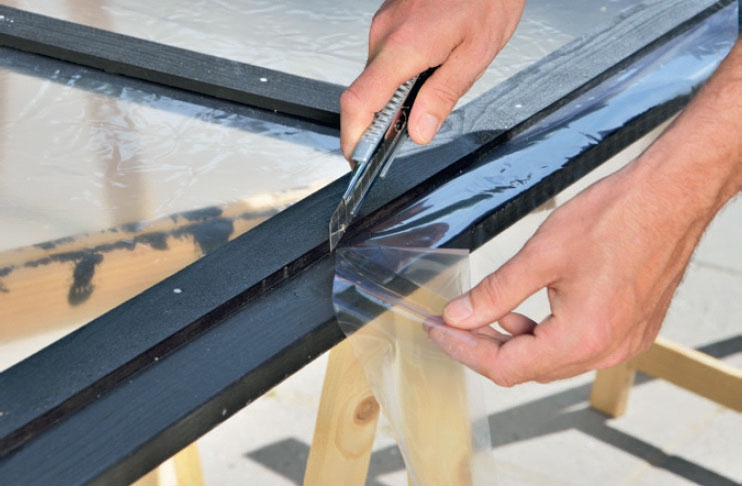

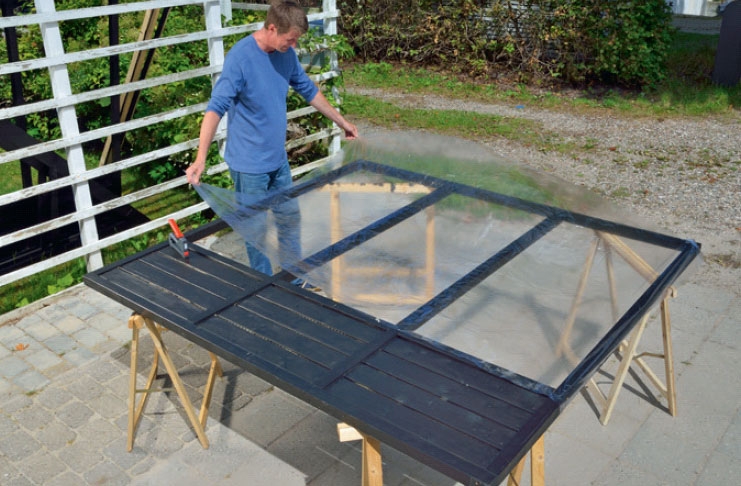

Sæt plasten på. Rammerne er tilpasset plastens bredde, så den kun skal kortes af i længden. Skær den til med en hobbykniv.
Plasten fastgøres med hæfteklammer. Stram den godt ud, og brug rigeligt med hæfteklammer til at sætte den fast med.

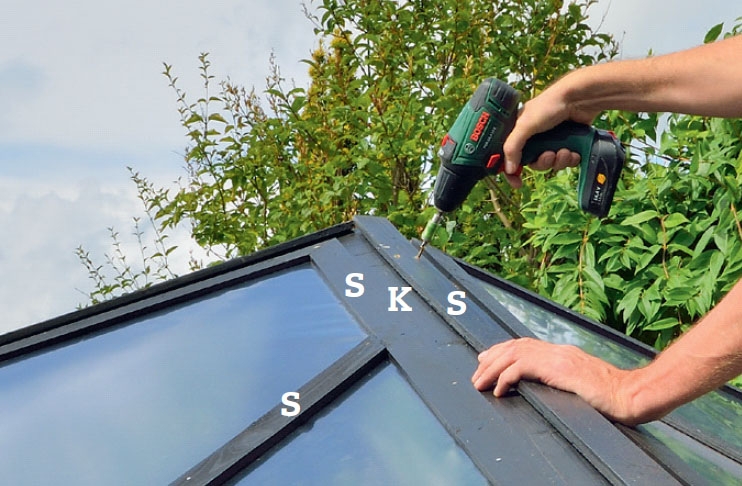

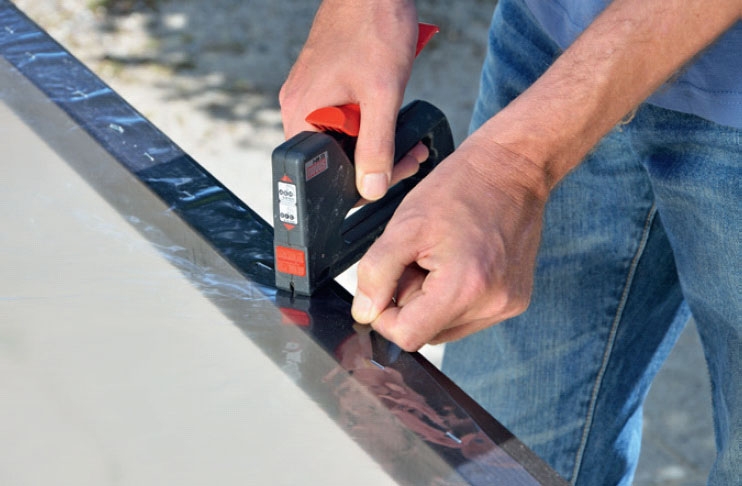

Søm listerne (S) fast, når plasten er på plads. Listerne (S) sømmes fast oven på plasten med 1,2 x 25 mm galv. søm.
05
Siderne sættes op
11
Trin
Drivhuset skal samles med en ekstra stolpe i hvert hjørne. Det er vigtigt, at siderne kommer til at stå helt lige, når de rejses op. Derfor skal du lige tjekke, om underlaget er helt lige, og evt. tage højde for det. Her skal den ene hjørnestolpe fx være lidt længere i den ene side, for at det bliver helt lige.
Taget skal samles med hængsler. Det er lettest at montere dem først, inden de skal løftes på plads oven på siderammerne.
Tagrammerne skal samles med hængsler. Det er lettest, hvis du læg ger rammedelene på jorden, når du monte rer hængslerne, så du er sikker på, at de sidder, hvor de skal.
Det er let at se, hvor hængslerne skal placeres på tagelementerne, hvis du lægger dem på jorden. Der skal skrues to hængsler fast på den ene side af hvert element. Faktisk kan det lade sig gøre at samle hele taget på jorden og derefter sætte det op. Men det kræver, at du har hjælpende hænder. Det har vi ikke her, så vi monterer tagdelene enkeltvis.

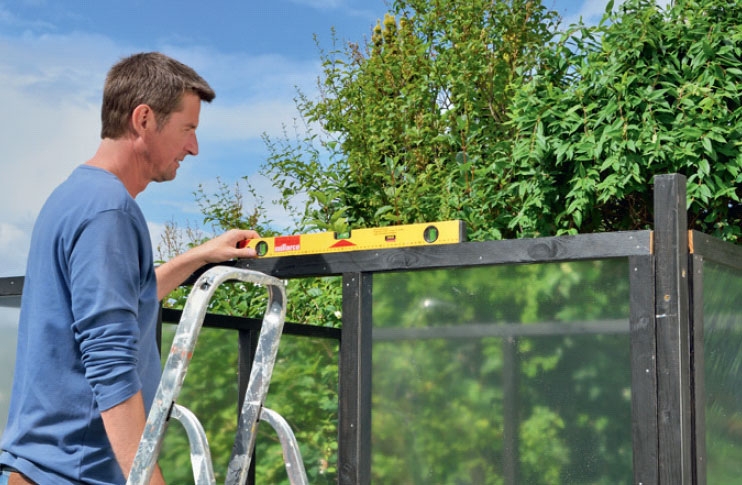

Tjek, om underlaget hælder, så du kan sikre dig, at drivhuset kommer til at stå lige. Hvis underlaget falder lidt, så mål, hvor meget det er, så du evt. kan klodse rammen lidt op i den ene side.

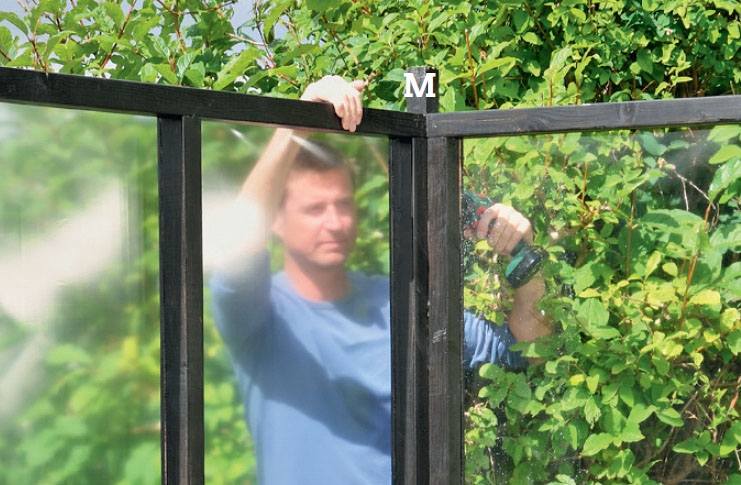

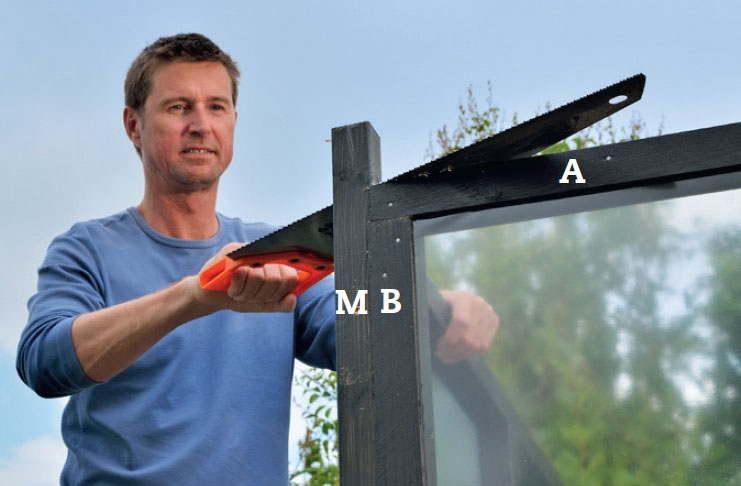

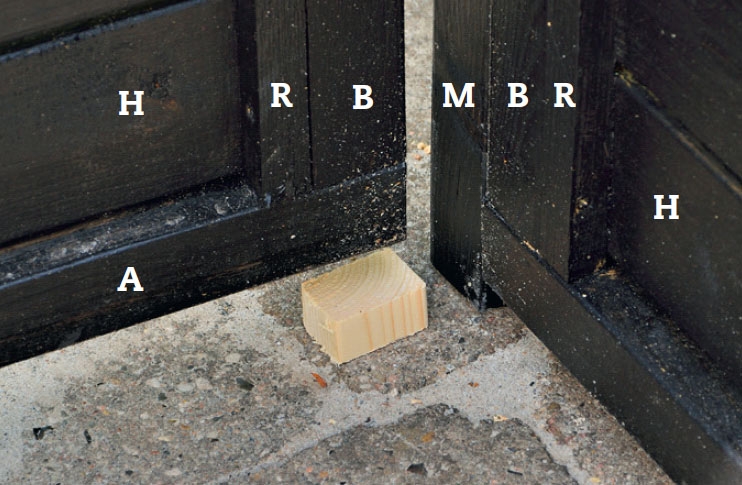

Her skal hjørnestolpen (M) stikke 2 cm ned under siderammen, da der er en lille fordybning i underlaget. Hjørnestolpen (M) skrues fast til siderammen med 5 x 80 mm skruer.

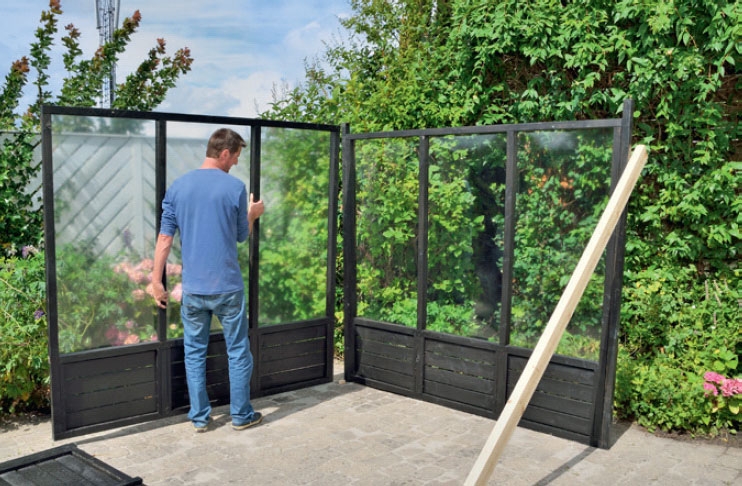

Siderne rejses op. Den første holdes oprejst ved at spænde en planke fast på siden med en tvinge. Det er nødvendigt, hvis du skal samle delene alene - det er samtidig nemt at justere, så det står præcist.
Her skal den anden ramme hvile på en klods på 2 cm, så den kommer til at stå i samme højde som den første. Sæt evt. klodsen på en stump murpap.
Siderammen fastgøres til hjørnestolpen (M) med 5 x 80 mm skruer. Den tredje sideramme sættes på plads og fastgøres på samme måde.
Sæt forrammen på plads, og tjek, at den står lige. Når den står korrekt, skrues rammen fast til hjørnestolperne (M).
06
Taget monteres
10
Trin
De fire ens trekanter til taget skal nu samles med hængslerne. Det er faktisk muligt at samle hele taget på jorden først og løfte det op på siderammerne bagefter.
Tagrammerne vejer ikke mere, end at to mand sagtens kan løfte dem. Men her skal vi klare det ene mand, så vi løfter en ramme ad gangen. Den første fastgøres midlertidigt på en rundstok, så det er let at finjustere.

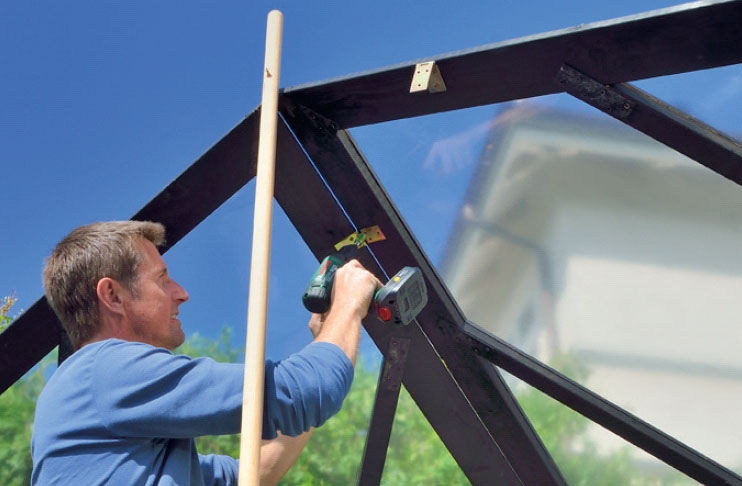

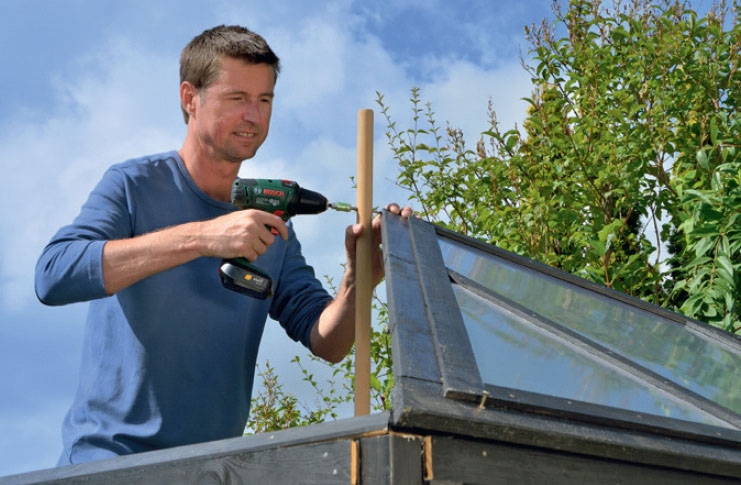

Fastgør den første tagramme løst til siderammen med et par lange skruer, der ikke skrues helt i. Rammen løftes op og fastgøres til en lang stang. Den samlede højde til kip er ca. 247 cm.

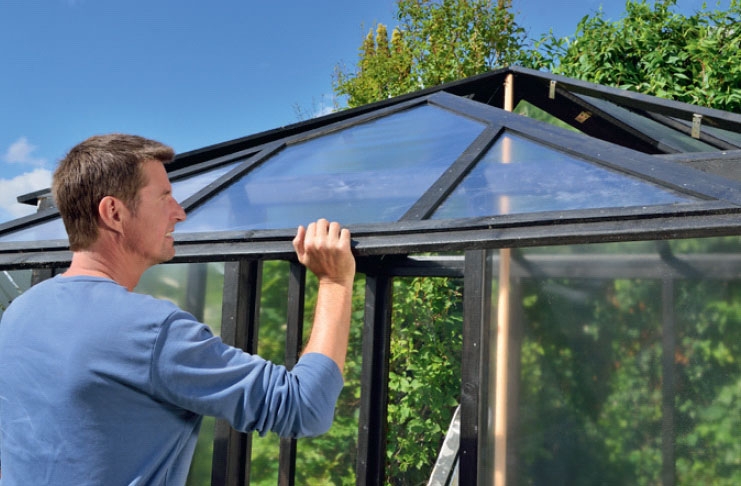

Skru tagrammen endeligt fast til siderammen, når den sidder, som den skal. Men det er let at rette den til, så den sidder helt perfekt, når den er sat løst fast til siden og til stangen i midten.

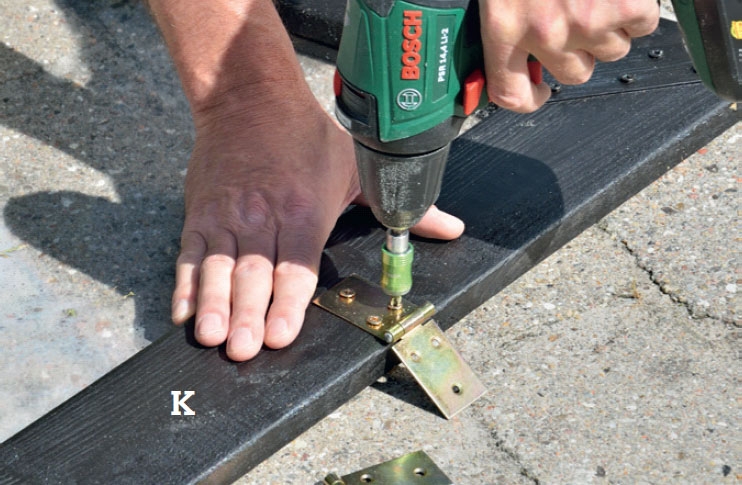

Skru den næste tagramme fast til den første. Rammen løftes op og gøres fast gennem hængslerne med 4 x 20 mm skruer, når den sidder, som den skal.

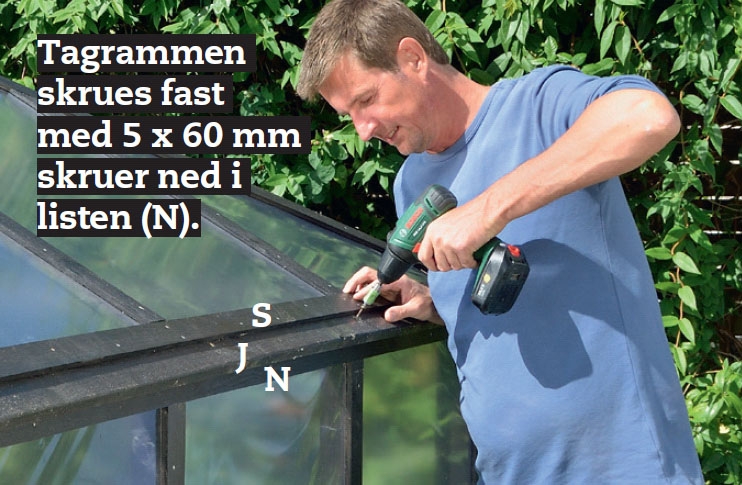

Så er den sidste tagramme på vej op. Den fastgøres som de øvrige til hængslerne og til siderammen med 5 x 60 mm skruer ned i den skrå liste (N).
Den sidste finish
Så mangler der kun de sidste ting. Drivhuset skrues fast til underlaget, så det ikke letter i stormvejr. Her skrues det fast med vinkelbeslag til betonfliserne.
Dør og vindue skal sættes i. Sørg for, at der er luft hele vejen rundt, så det er nemt at åbne og lukke både dør og vindue. Monter også kroge og dørgreb, så de kan holdes lukket. Og til sidst kan du indrette drivhuset med hylder, kapilær-kasser, borde og stole - alt efter dit behov.

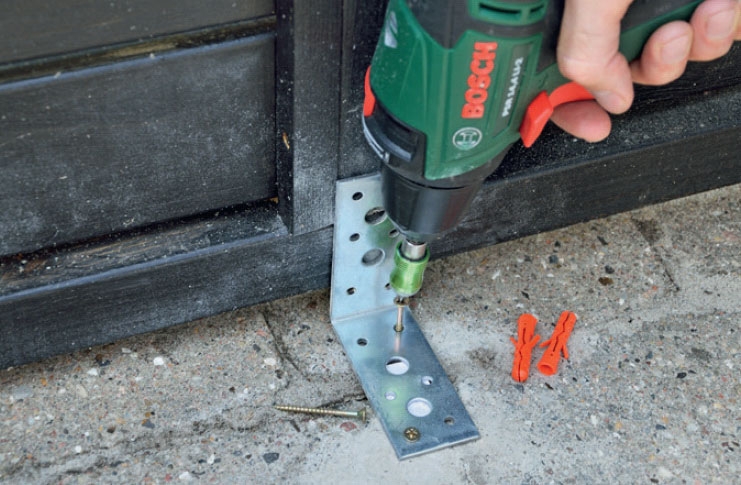

Fastgør drivhuset til underlaget. Her monteres det til fliserne med vinkelbeslag, skruer og plugs. Der skal mange kræfter til at rykke fliserne op, når de sidder i spænd mellem de andre.

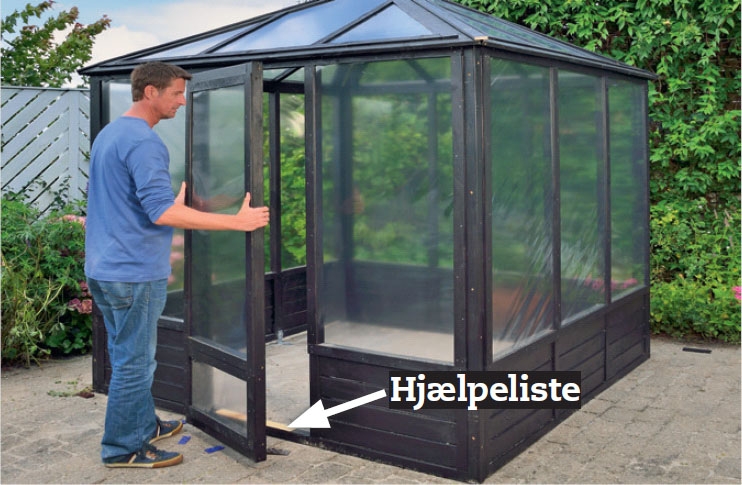

Monter døren. Stift evt. en liste fast i bunden af rammen med en tykkelse, der svarer til halvdelen af dørens lodrette frigang. Så sikrer du dig, at døren ikke kommer til at binde.

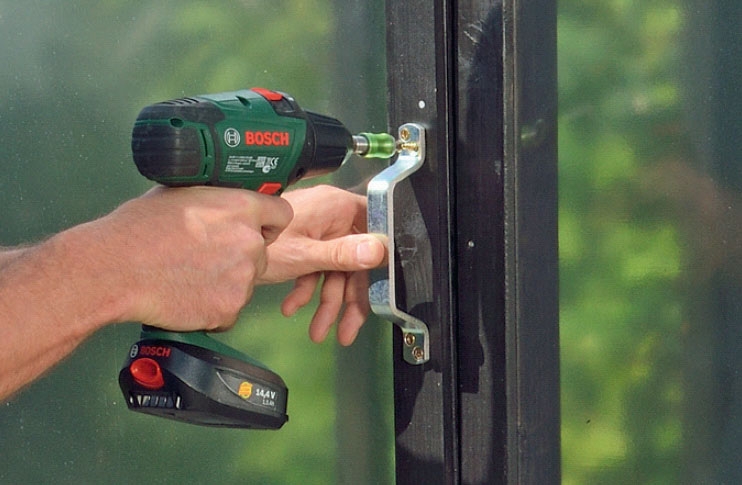

Kil døren fast, så den vandrette frigang bliver fordelt ligeligt. Skru hængslerne fast med 4 x 20 mm skruer, når døren sidder, som den skal.
Der monteres et dørgreb med 4 x 20 mm skruer. Fjern hjælpelisten i bunden af dørrammen, og tjek, at døren går, som den skal.
Materialer
45 x 45 mm skillerumslægter:
• 8 vandrette lægter (A) a 200 cm
• 16 lodrette lægter (B) a 179 cm
• 11 tværstivere (C) a 60,6 cm
• 2 dørstolper (D) a 178 cm
• 2 lodrette vinduesrammedele (E) a 133 cm
• 2 vandrette vinduesrammedele (F) a 50,6 cm
45 x 95 mm reglar:
• 3 tværstivere (G) til dør a 50,6 cm
20 x 95 mm hegnsbrædder:
• 44 beklædninger (H) a 60,6 cm
• 4 spærfødder (J) a 217,5 cm
• 8 spær (K) a 153,5 cm
20 x 45 mm lister:
• 8 tværstivere i tagrammer (L) a 67 cm
45 x 45 mm skillerumslægter:
• 4 hjørnestolper (M) a 188 cm
• 4 lister (N), der skæres igennem med snit på 30 grader af to lægter på 209 cm
20 x 45 mm lister:
• Falsliste (P), 179 cm
• 2 falslister (Q) a 137 cm
20 x 20 mm lister:
• 22 falslister (R) a 40,5 cm
10 x 45 mm lister, der evt. skæres ud af 45 x 95 mm tykke reglar:
• Afdækningslister (S) til plasten, ca. 60 meter
Desuden:
• Klar plast (137 cm bred), i alt ca. 14 m
• 12 sømplader a 70 x 170 mm
• 22 sømplader a 40 x 120 mm
• 8 hængsler a 35 x 90 mm (til taget)
• Skruer: 4 x 20 mm, 4 x 30 mm, 4 x 40 mm, 5 x 60 og 5 x 80 mm
• 1,8 x 35 mm søm
• 1,2 x 25 mm galvaniserede søm
• Vinkelbeslag (inkl. skruer og plugs)
• Hæfteklammer
• 5 stk. 70 x 170 mm hængsler til dør og vindue

• 2 stk. 30 cm lange stormkroge
• 1 dørgreb

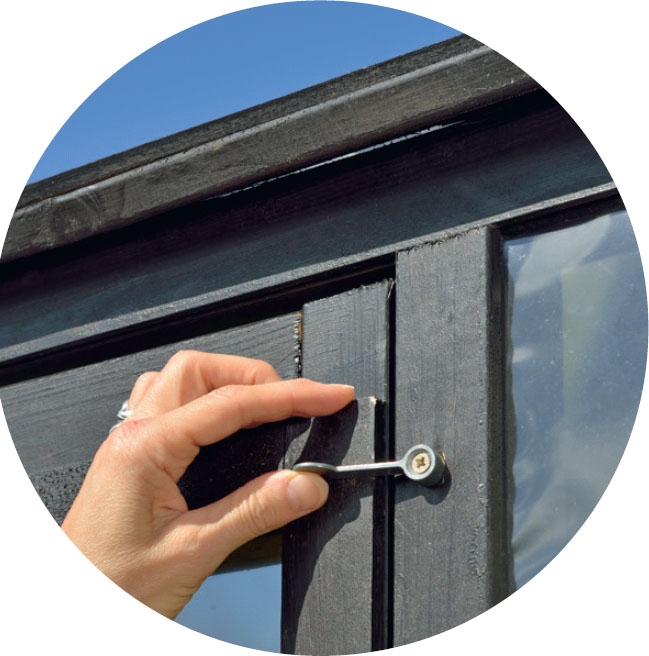

• 2 vinduesvridere

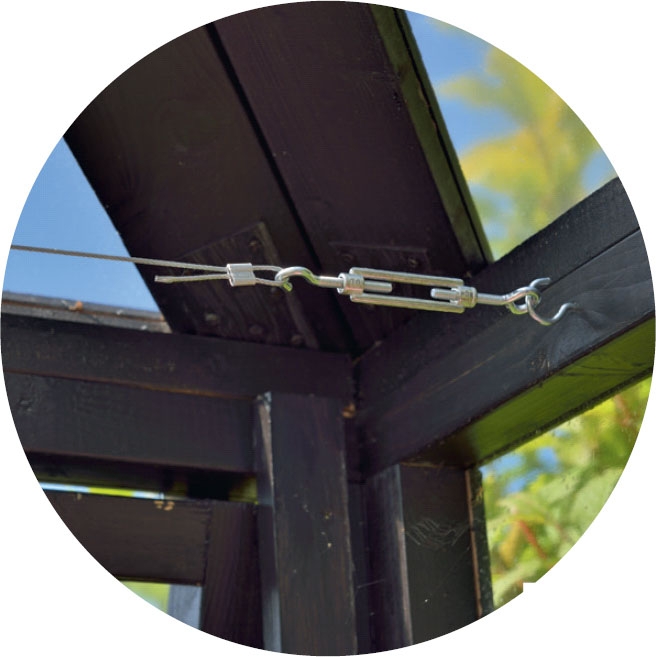

• Stålwire inkl. kroge
• Heldækkende træbeskyttelse
Tidsforbrug
4-5 dage
Pris
Ca. 4000 kroner
Sværhedsgrad
Vær omhyggelig med at stille siderne op, så de står helt lige. Så går det nemmest med taget.
