Intro
Vejledning
01
Opmåling og støbning
5
Trin
Pergolaen her består af 12 stolper, der skal placeres parvis ud for hinanden med lige lang afstand mellem de respektive par og mellem de enkelte stolper i hver sin side. Derfor bygger vi først en skabelon til at støbe stolperne fast efter, så de kommer til at stå helt præcist.
Når skabelonen er bygget, placeres den, hvor pergolaen skal være, og du markerer, hvor hullerne skal være. Skabelonen flyttes lidt, så du kan komme til at grave. Når de 12 rør er gravet ned, skal du igen placere skabelonen, så stolpeskoene sidder i hullerne.

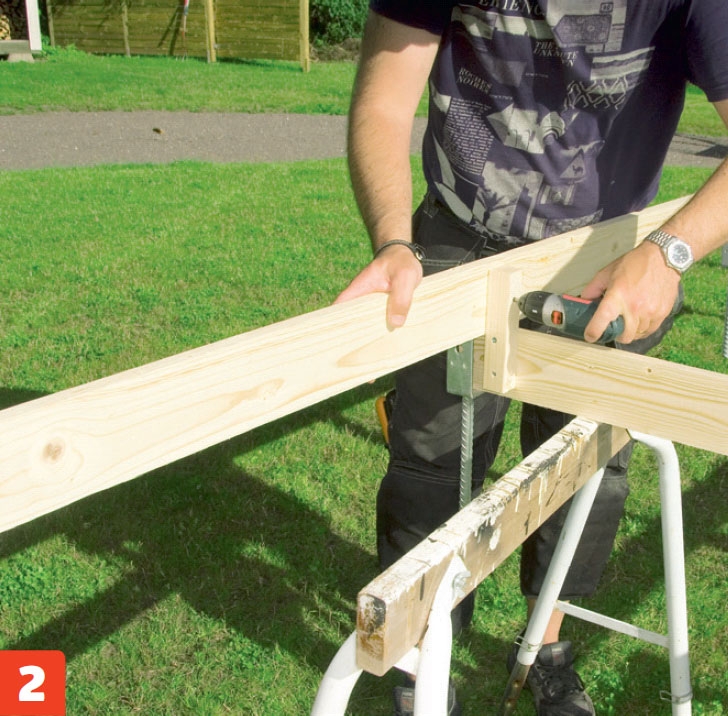

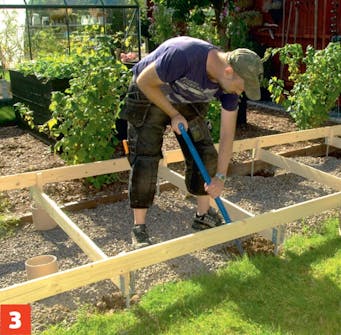

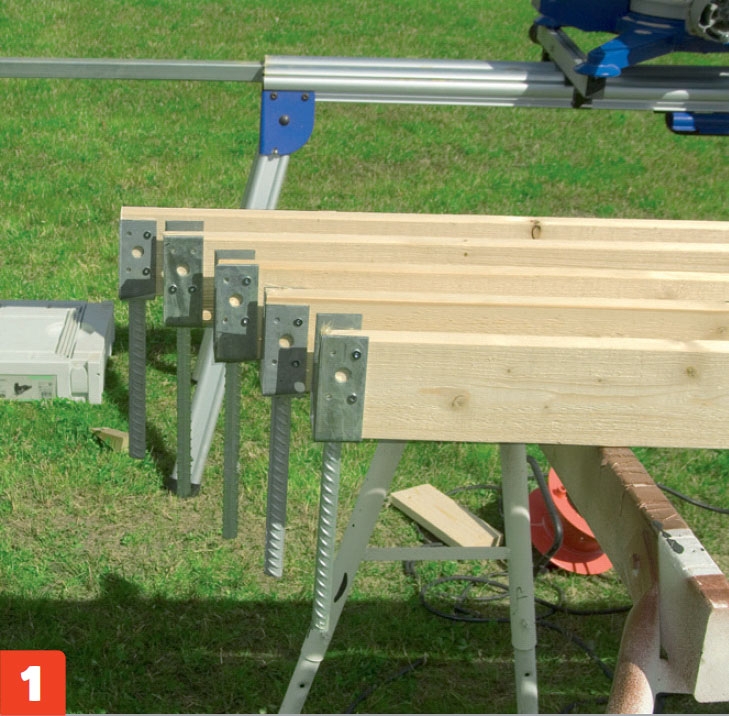

Sæt stolpesko midlertidigt fast til et bræt, der har præcis den længde, som svarer til den afstand, du ønsker mellem de parvise stolper. Det svarer til bredden på pergolaen.
Spænd brædderne med stolpesko fast til to lange brædder, så du får en skabelon, du kan støbe stolperne fast efter. Brædderne placeres, så du får den ønskede afstand mellem stolperne på hver langside.

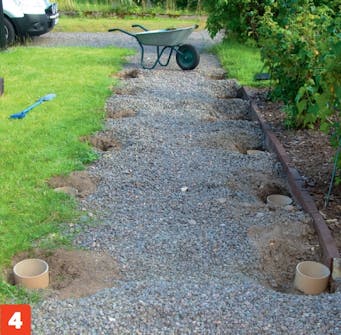

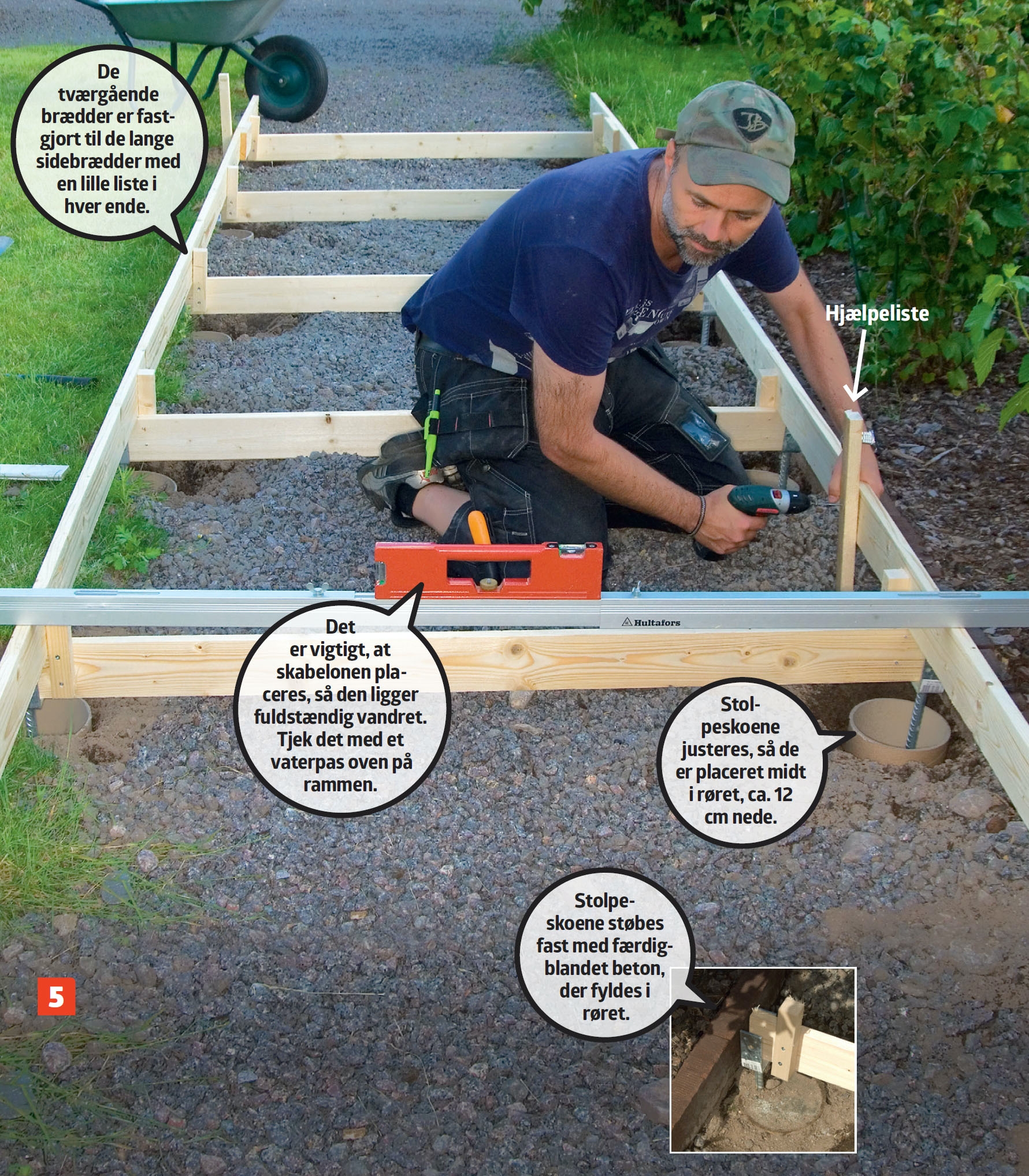

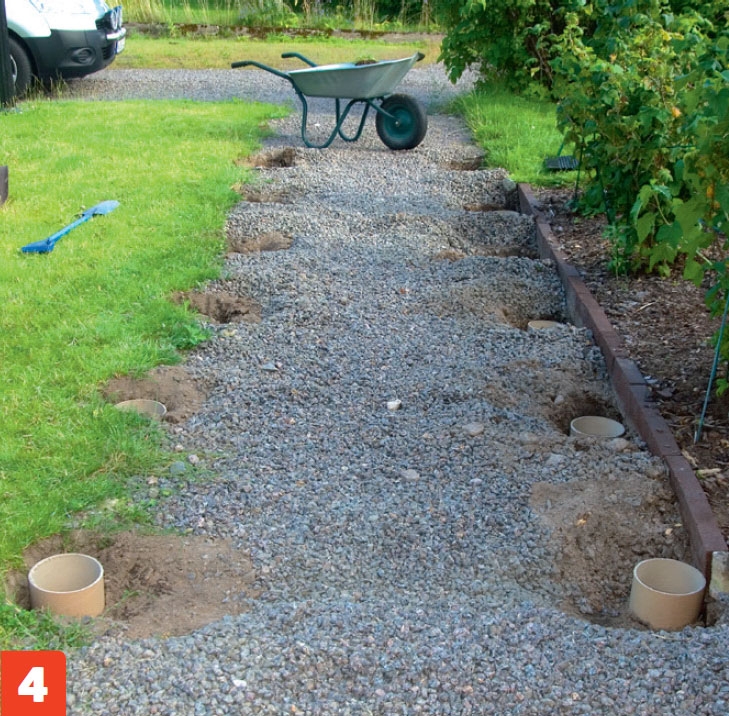

Placér nu din skabelon, hvor du ønsker din pergola. Stolpeskoene viser, præcis hvor du skal grave ud. Her graves ud til 16 cm lange rør, som stolpeskoene skal støbes fast i.

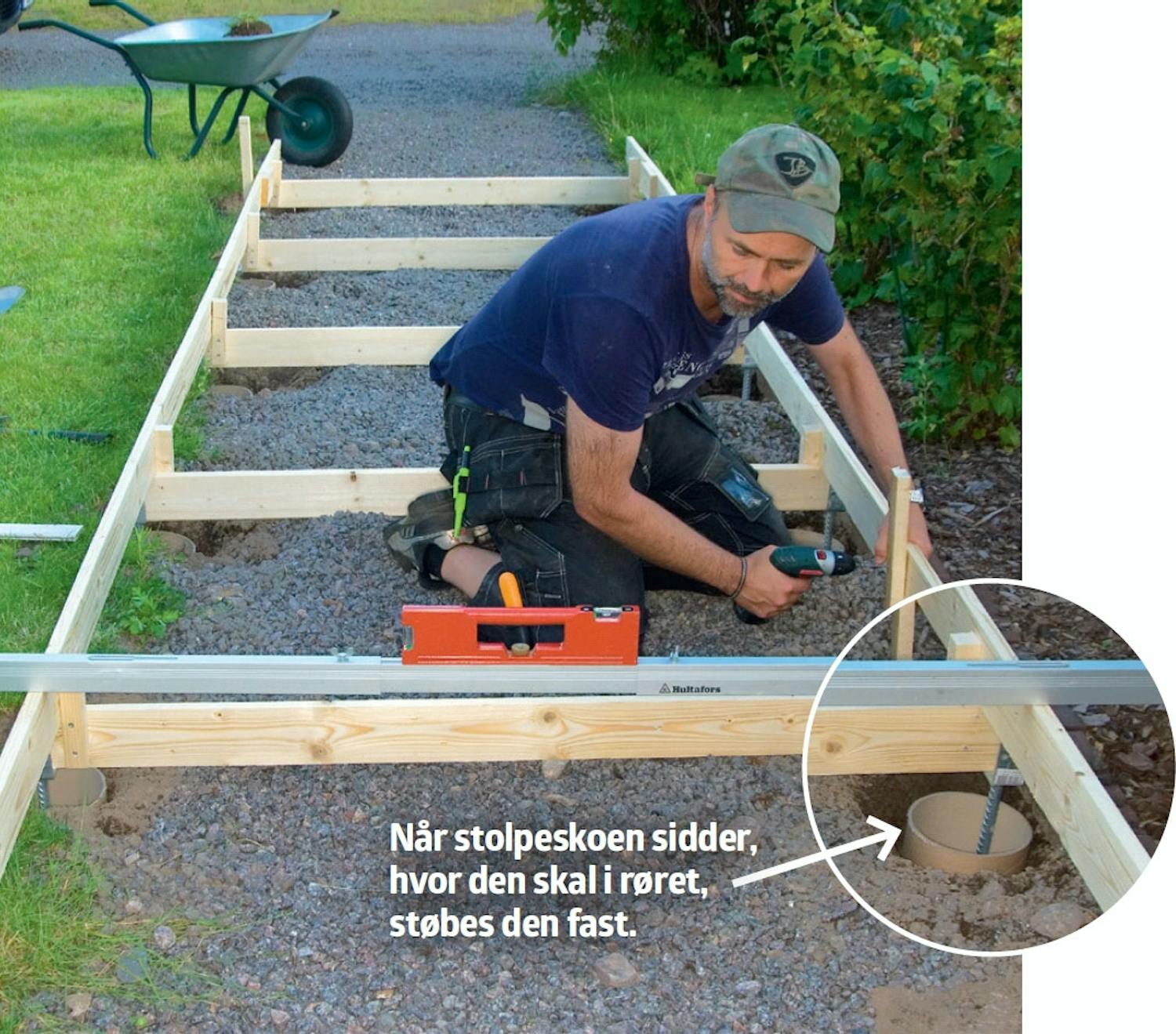

Så er der gravet ud til alle 12 rør, som stolpeskoene skal støbes fast i. Når du er nået så langt, kan du placere skabelonen ovenpå, og hver stolpesko skulle gerne sidde nogenlunde midt i et rør.
02
Stolper og overliggere
5
Trin
Stolper og overliggere saves til på længden. Pergolaen her skal ikke være så høj, men både højde og bredde er let at justere, alt efter hvad der passer hos dig.
Overliggerne skal være buede, så de skal også saves til med stiksaven, så de får den rigtige form. De saves ud af en reglar, der har en bredde på 195 mm. Når de er savet til, er bredden 120 mm.

Når stolperne monteres, skal du være flittig med vaterpasset, så du sikrer dig, at de står helt lige.

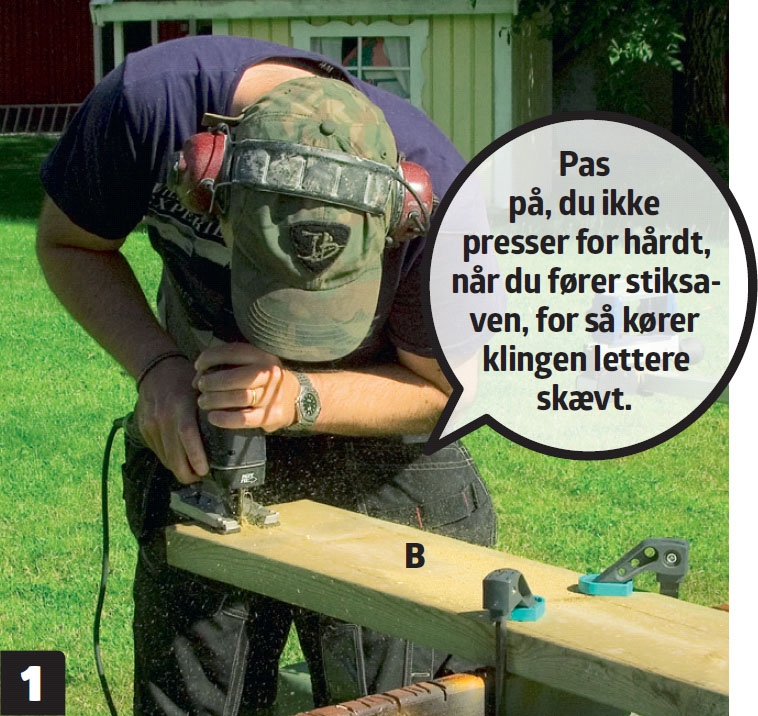

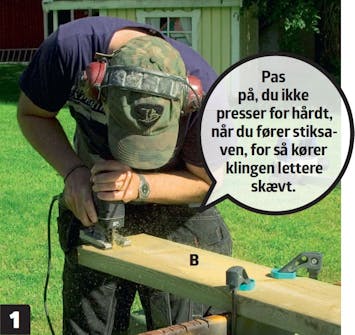

Overliggerne (B) saves til med stiksaven, så de får en buet form. Tegn først den buede form op ved hjælp af en bøjelig aluminiumsstang, som fastgøres med tvinger i hver ende af overliggeren.

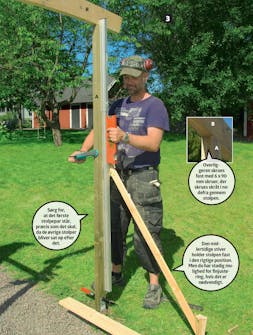

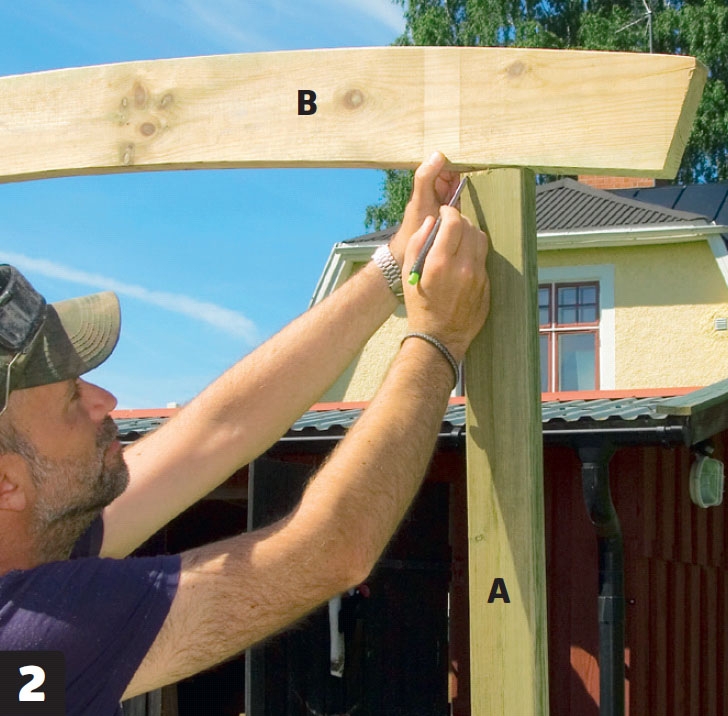

Placér overliggeren (B) på stolpen (A), og markér den buede form øverst på stolpen, så du kan save den til foroven efter overliggeren. Stolpen er fastgjort midlertidigt imens. Sørg for, at den står helt lige.

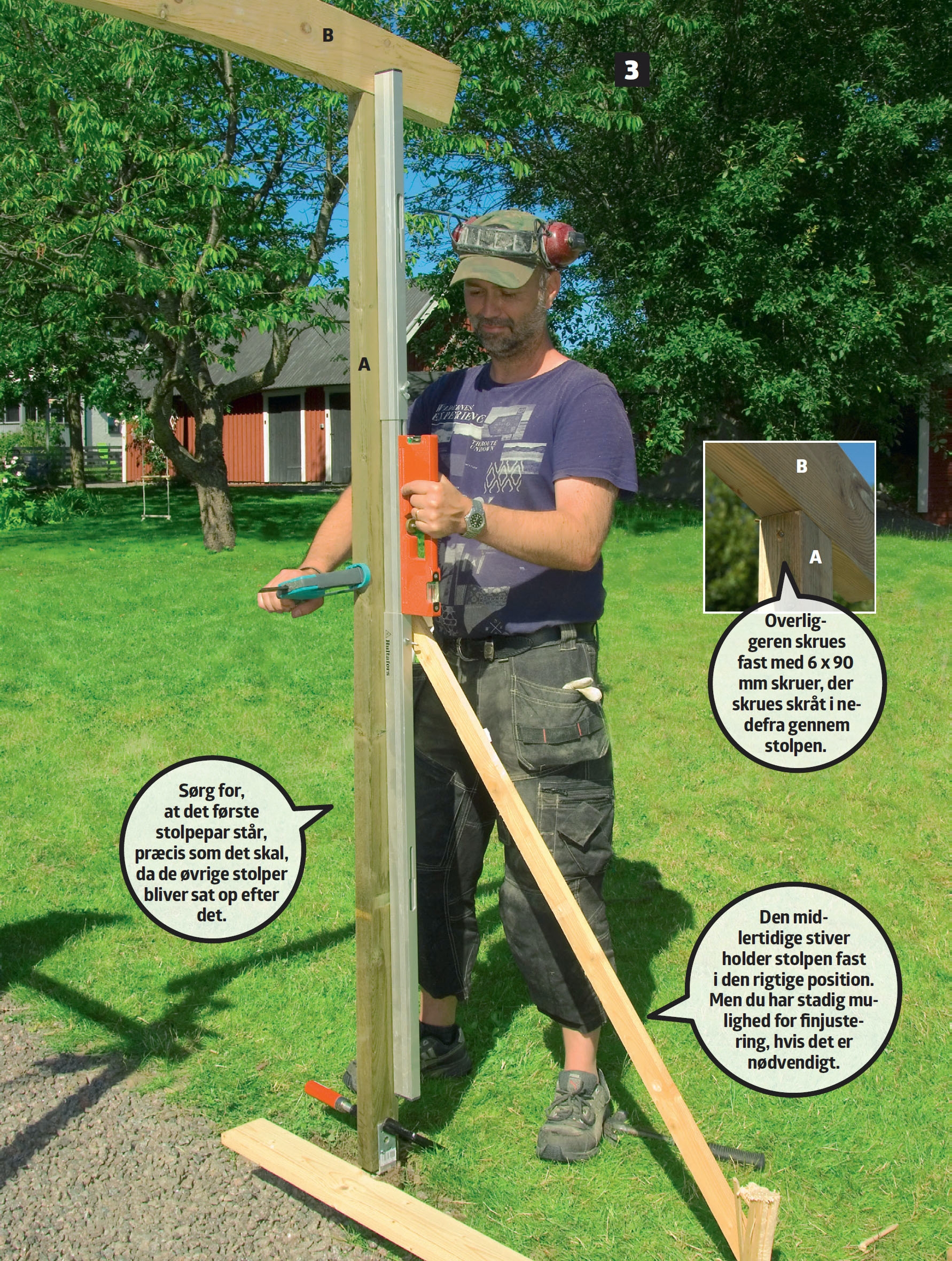

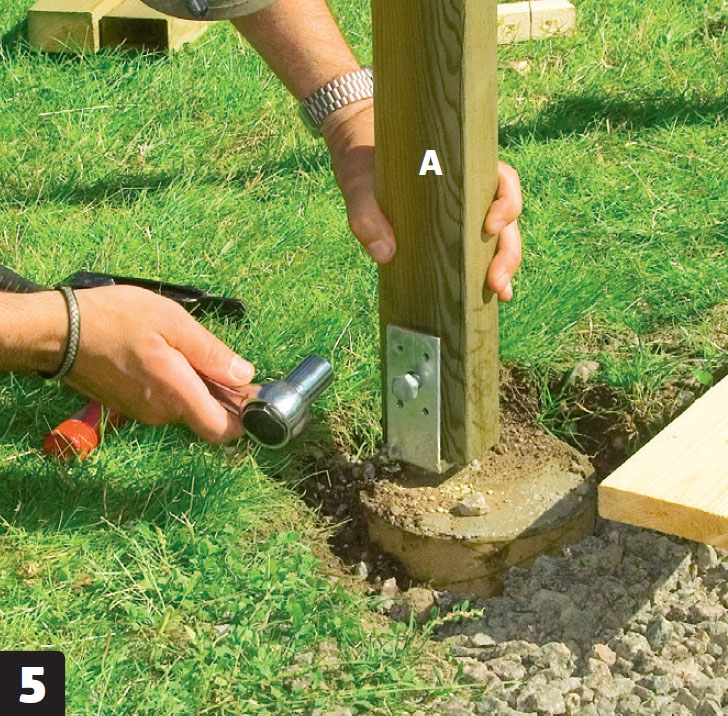

Skru overliggeren (B) fast til stolpen (A), og ret den ind, så den står helt lige. Fastgør stolpen midlertidigt til stolpeskoen med en mindre skrue, og fiksér den, indtil de næste stolper er sat op.

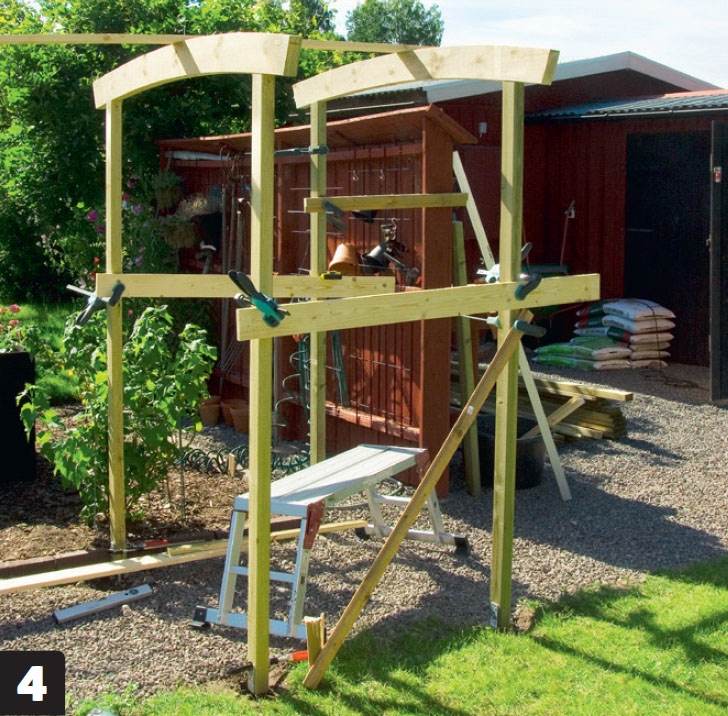

Sæt det næste stolpepar op. Når stolperne er nøjagtigt placeret, fikseres de midlertidigt med et par brædder og tvinger.
03
Tagbrædder og rionet
7
Trin

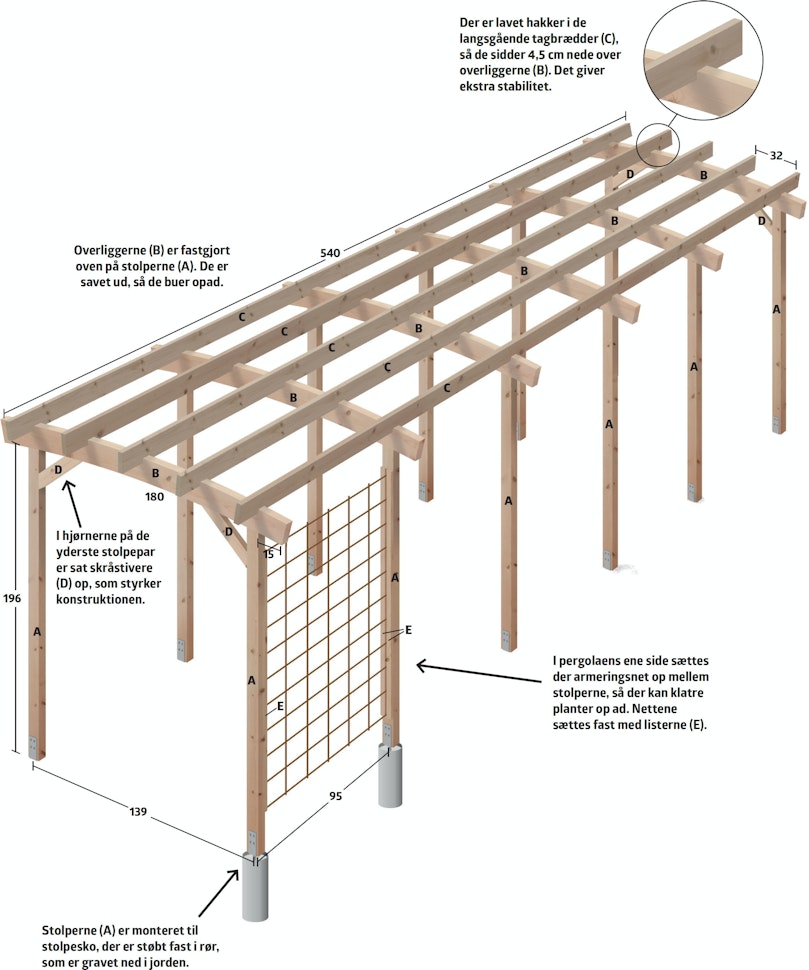

Når alle stolpepar er monteret til stolpeskoene, skal du i gang med de langsgående tagbrædder. De saves til på længden, og der laves hakker i dem, så de kommer til at sidde lidt ned over overliggerne. Det giver en stærk og stabil konstruktion. I hjørnerne på de yderste stolpepar sættes der skråstivere op, der også giver ekstra stabilitet.
Til sidst monteres armeringsnet mellem stolperne i den ene side. Her skal plantes roser, som med tiden vil klatre op og blive en blomstrende væg.

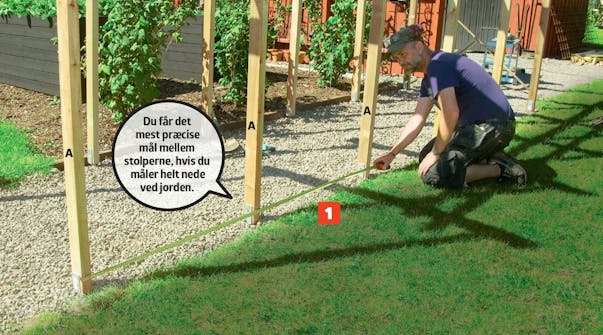

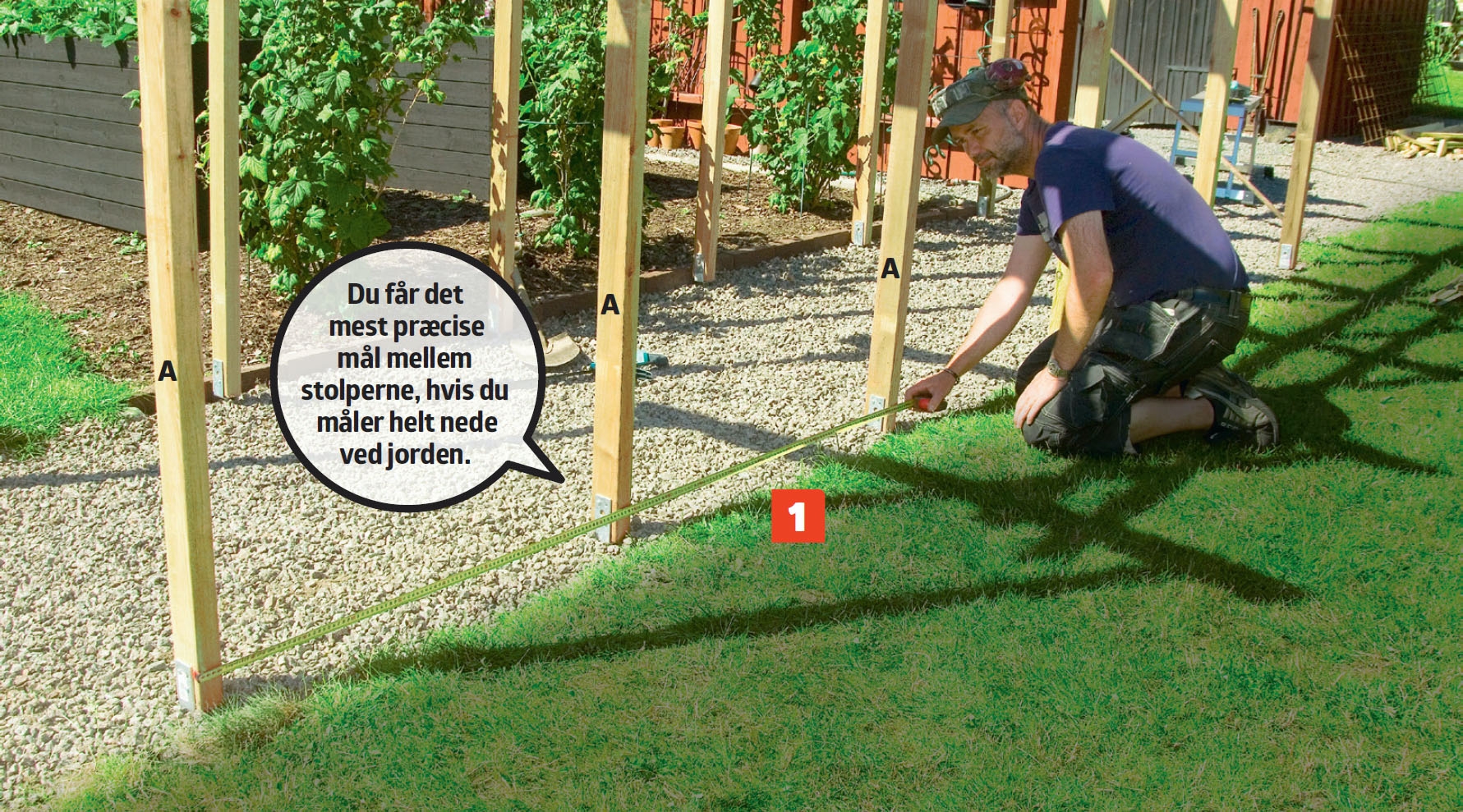

Mål op, hvor langt der er mellem stolperne (A). Disse mål skal overføres til de lange brædder (C), så du kan lave hakker i dem, og de kan placeres på overliggerne.

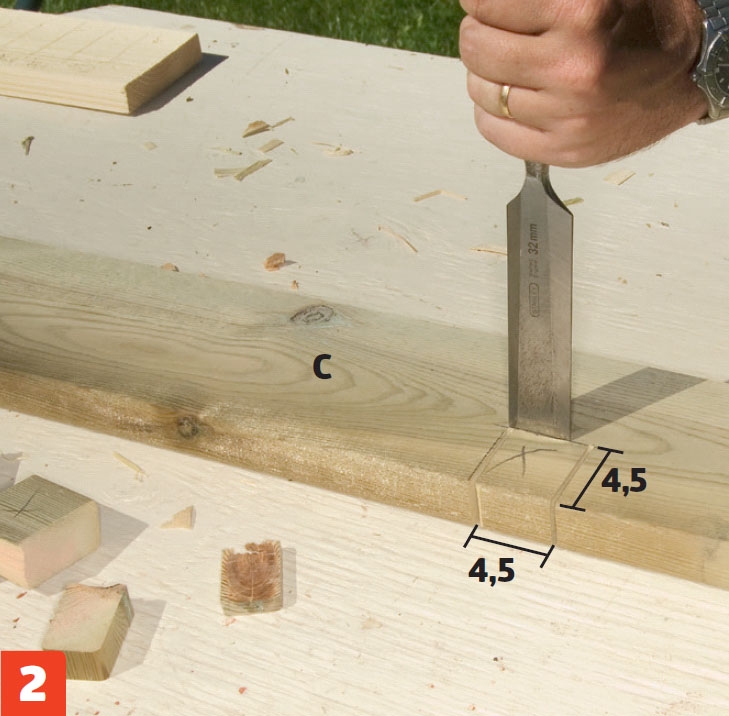

Lav hakker i tagbrædderne (C) med et stemmejern, seks i hvert. Her skal brættet gå 4,5 cm ned over overliggerne. Kan du ikke få lange brædder, kan du bruge korte, der samles på toppen af en overligger (B).

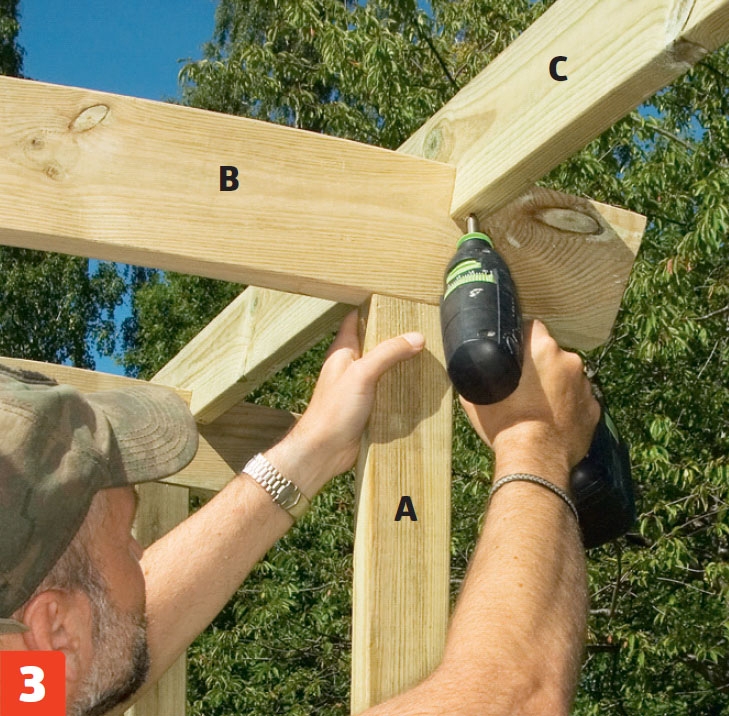

Montér de lange tagbrædder (C) på overliggeren (B). De skrues fast med 6 x 90 mm skruer, der sættes skråt ind nedefra.

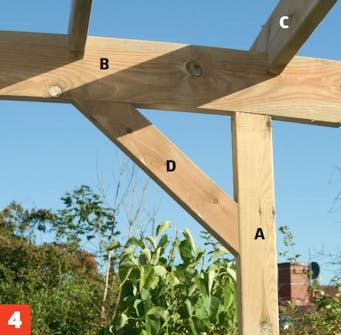

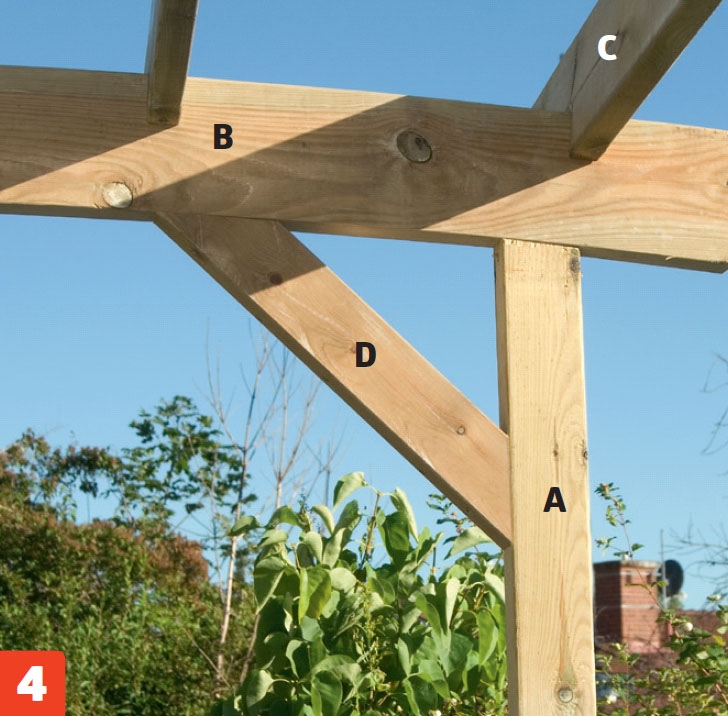

Skru skråstiverne (D) fast i hjørnerne på de to yderste stolpepar. De saves til med et skråt 45-graders snit i den ene ende, og i den anden skal de tilpasses den buede overligger. Skru fast med 6 x 90 mm skruer.

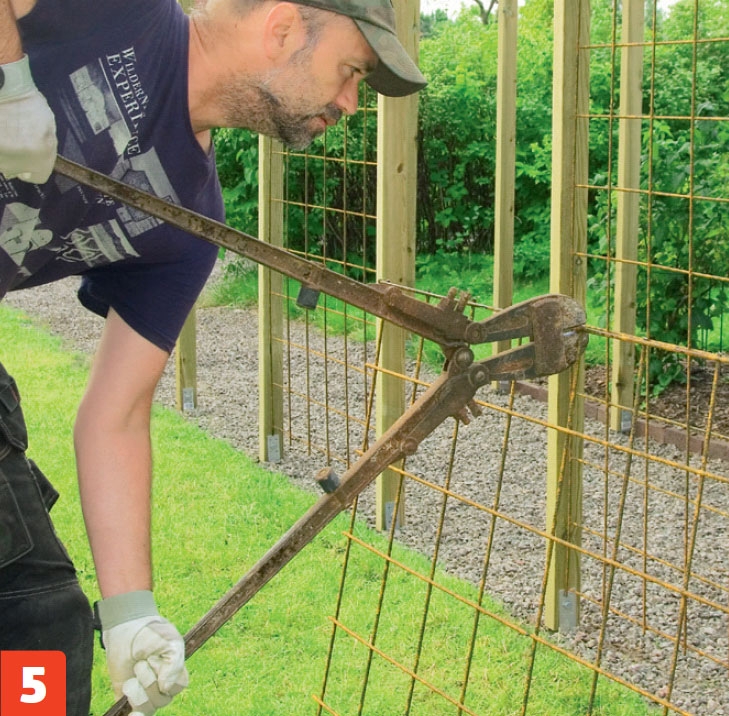

Klip armeringsnettene til, så de passer mellem stolperne. Har du ikke en stor boltsaks, kan du også bruge fx en vinkelsliber.

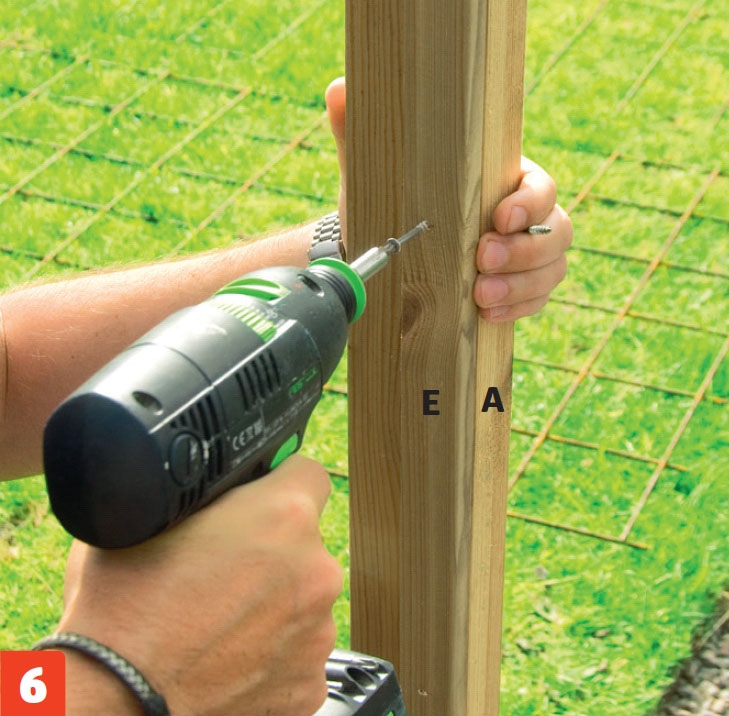

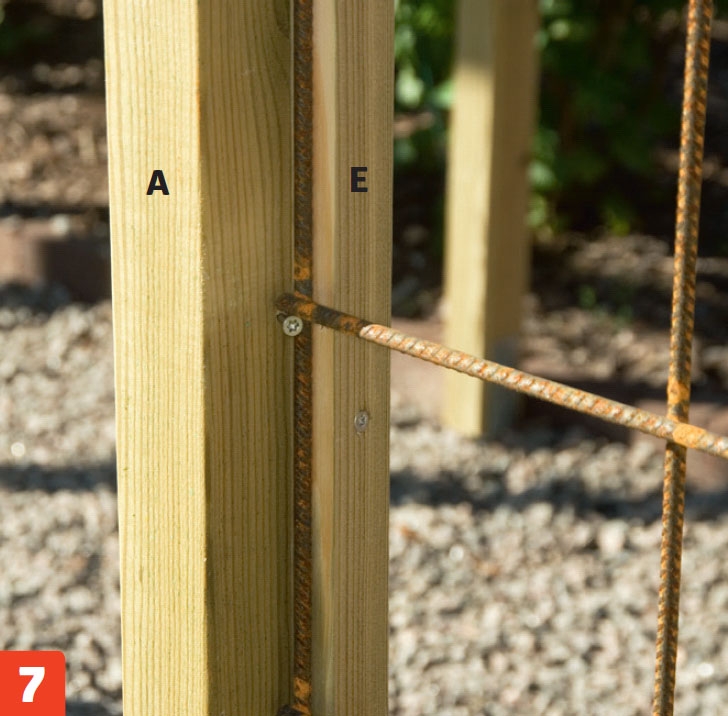

Montér en liste (E) på stolpen (A), som armeringsnettet kan placeres op ad. Listen skrues fast med 4,2 x 55 mm skruer. Ydersiden af listen skal flugte med stolpens yderside.
Materialer
45 x 70 mm stolper (trykimp.):
- 12 stolper (A) a 196 cm
- 4 skråstivere (D) a 42 cm
45 x 195 mm reglar (trykimp.):
- 6 overliggere (B) a 180 cm
28 x 120 mm brædder (trykimp.):
- 5 langsgående tagbrædder (C) a 540 cm.
22 x 95 x 4.200 mm brædder (trykimp., der saves op til 22 x 29 mm lister):
- 16 lister (E) a 169 cm
Desuden:
- 12 stolpesko, 48 mm
- 12 plastrør (til støbning, diameter 15 cm) a 16 cm
- 1 pose færdigblandet beton
- 12 franske skruer, 10 x 40 mm
- 24 skruer: 4,2 x 55 og 6 x 90 mm
- 4 armeringsnet, 6 mm, a 90 x 168 cm
Specialværktøj
- Boremaskine med piskeris
- Boltsaks
Tidsforbrug
Ca. 3-4 dage.
Pris
Ca. 2.300 kr.
Sværhedsgrad
Det er vigtigt, at stolperne står præcist, men bruger du skabelonmetoden, går det fint. Vær omhyggelig, når du saver overliggerne til.
