Intro
Vejledning
01

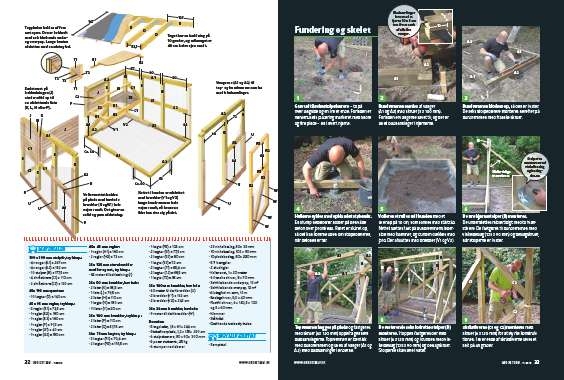

Fundering og skelet
9
Trin

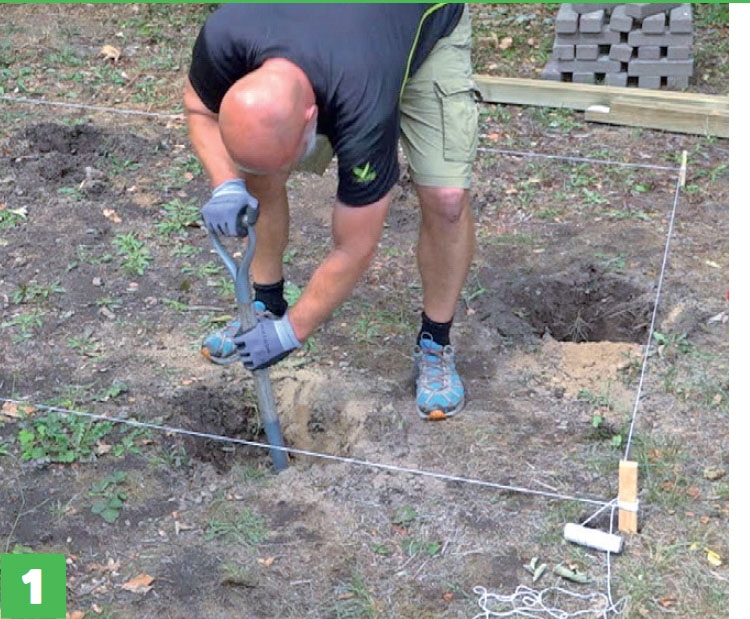

Grav ud til seks stolpebærere - to på hver langside og en i hver ende. Forinden er hønsehusets placering markeret med snore og fire pinde - en i hvert hjørne.

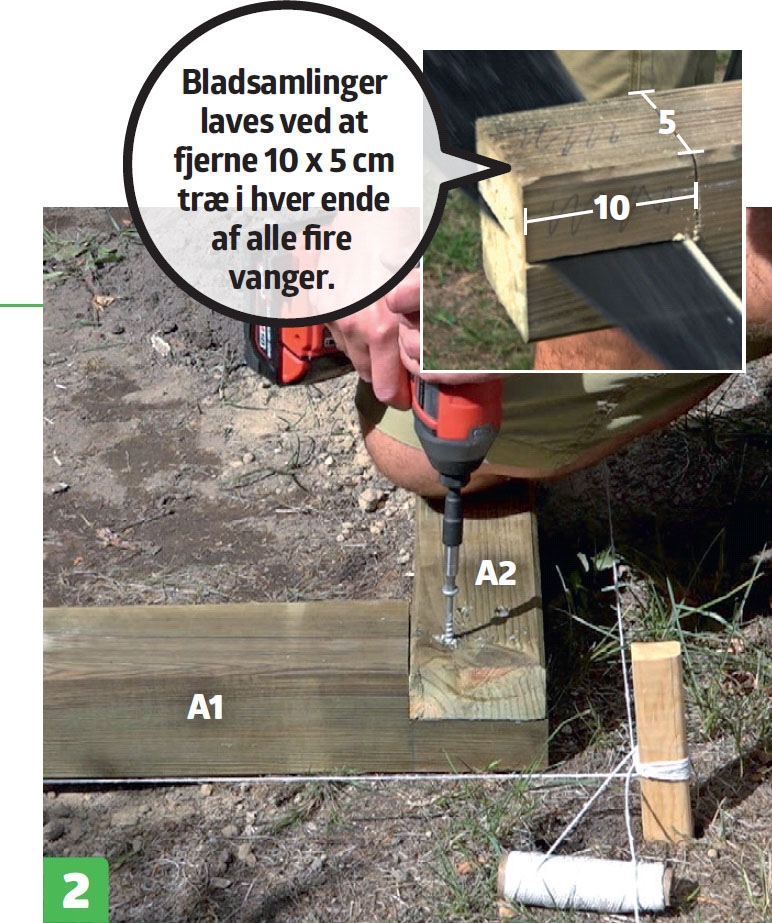

Bundremmen samles af vanger (A1 og A2) med skruer (5 x 100 mm). Forinden er vangerne savet til, og der er lavet bladsamlinger i hjørnerne.

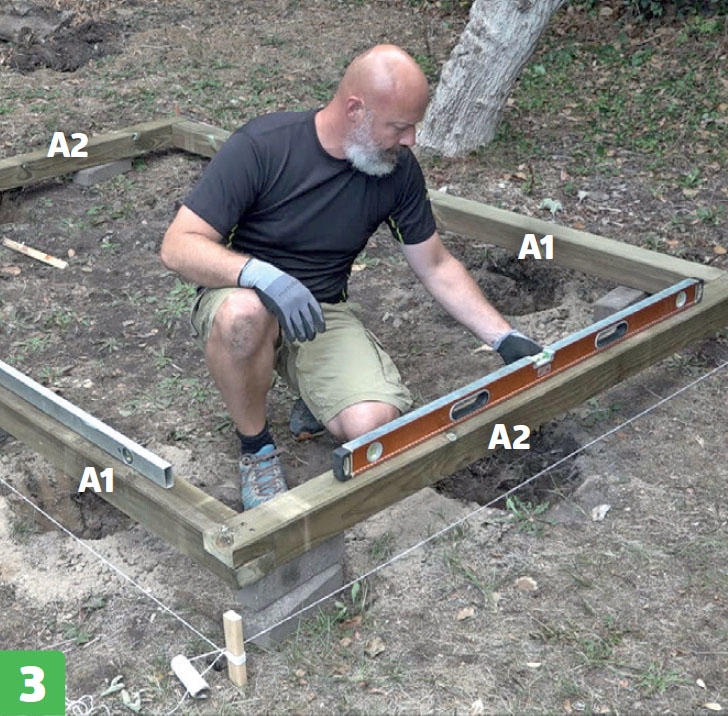

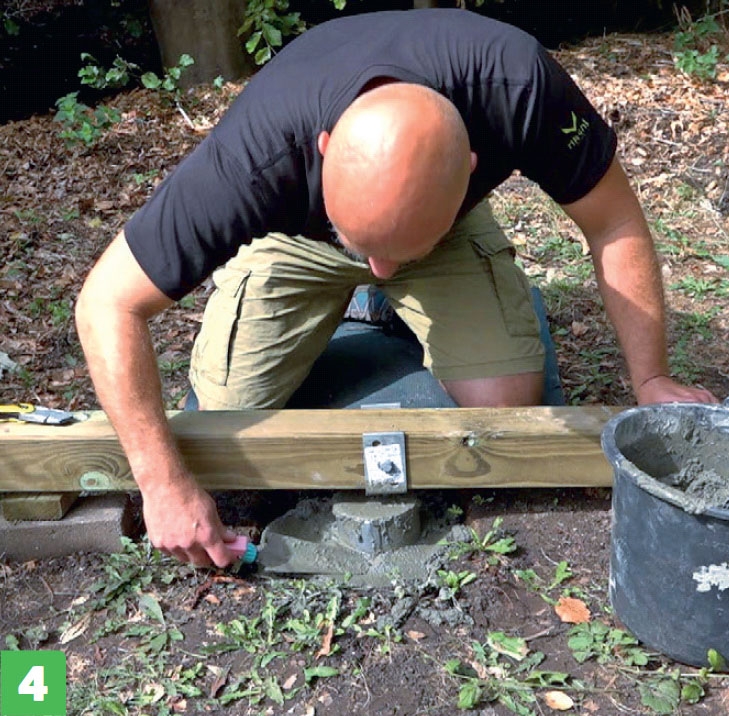

Bundremmen klodses op, så den er i vater. De seks stolpebærere monteres herefter på bundremmen med franske skruer.
Hullerne fyldes med opblandet støbemix. En stump nedløbsrør holder på den våde beton over jordniveau. Røret er skåret op, så det kan komme uden om stolpebæreren, når betonen er tør.

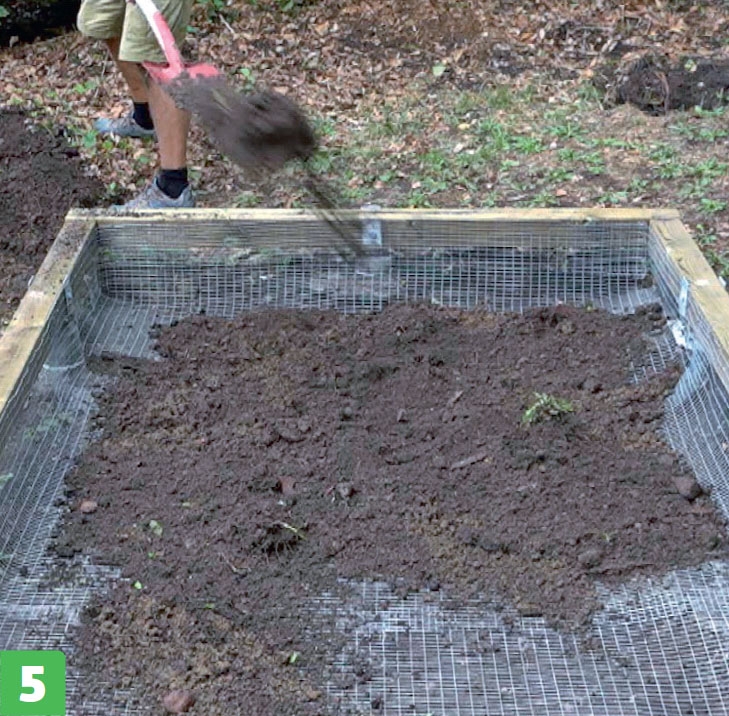

Volierenet rulles ud i bunden med et overlap på 10 cm, som samles med ståltråd. Nettet sættes fast på bundremmens inderside med klammer, og bunden dækkes med jord. Der afsluttes med brædder (V1 og V2).

De fire hjørnestolper (B) monteres. De understøttes midlertidigt med to tværstivere. De fastgøres til bundremmen med vinkelbeslag (105 x 90 mm) og beslagskruer, når stolperne er i vater.

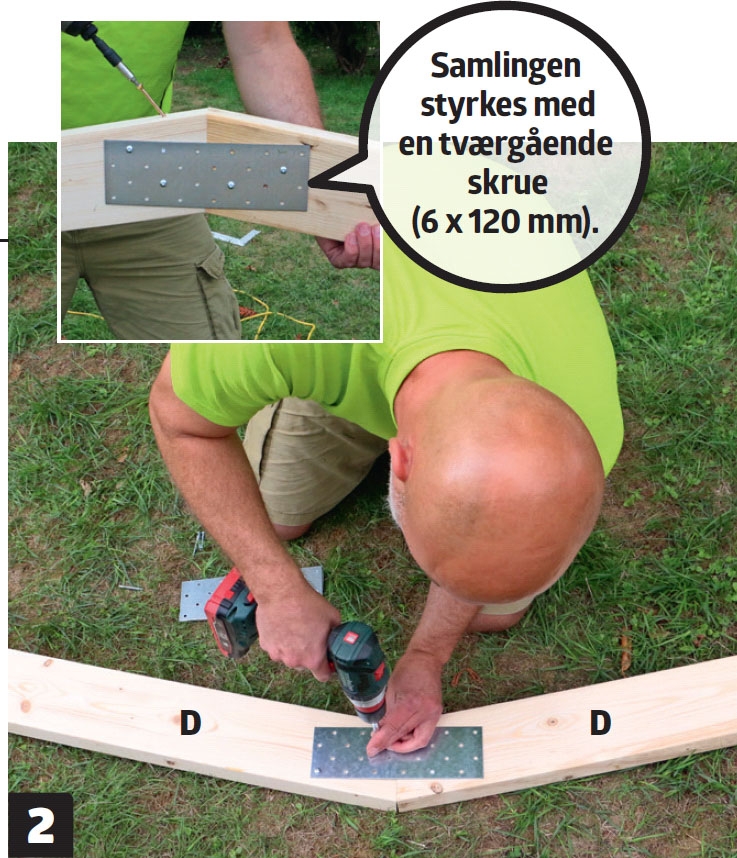

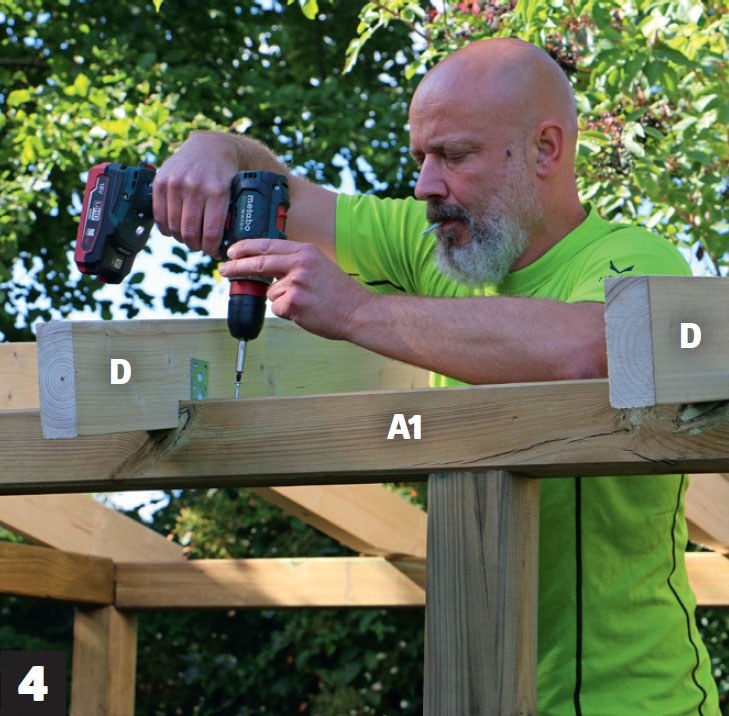

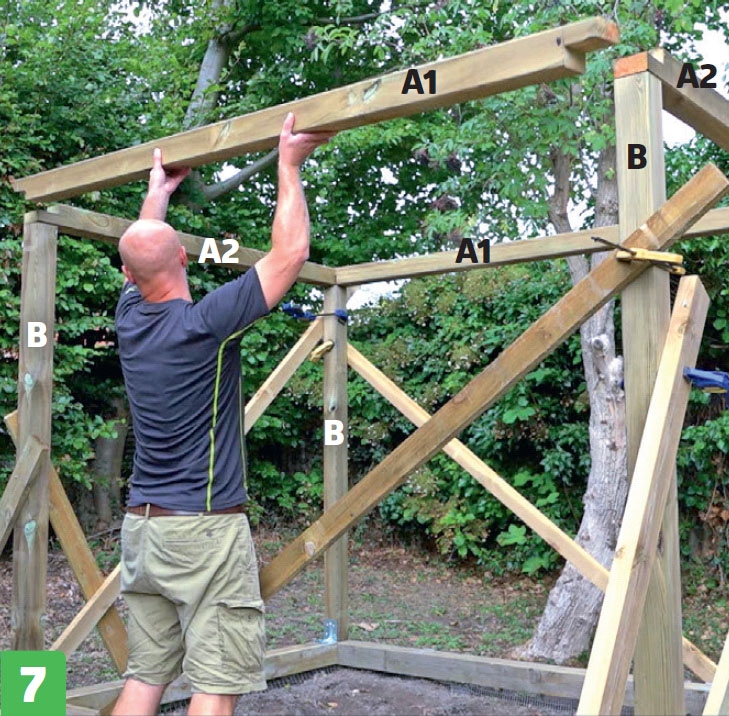

Topremmen lægges på plads og fastgøres med skruer (6 x 120 mm) oppefra gennem bladsamlingerne. Topremmen er identisk med bundremmen og laves af vanger (A1 og A2) med bladsamlinger i enderne.

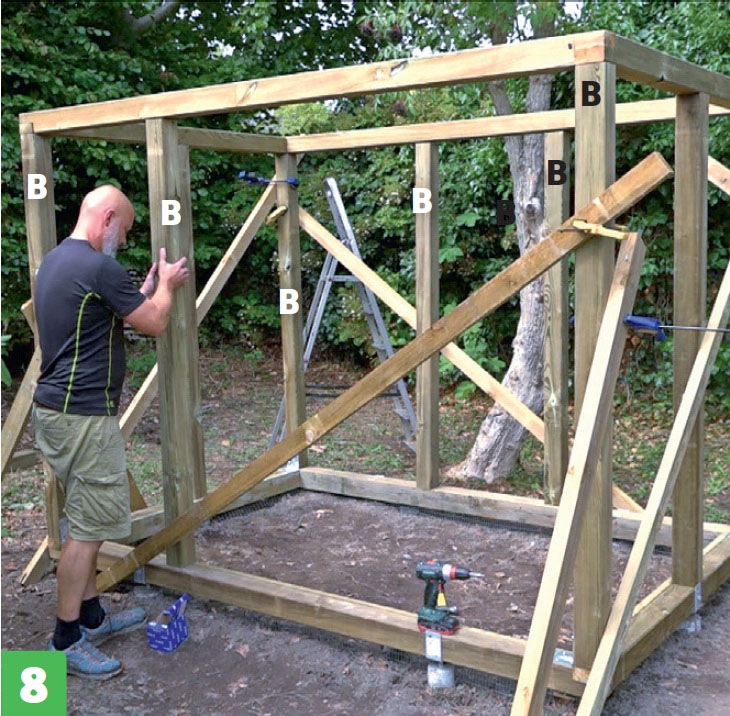

De resterende seks lodrette stolper (B) monteres. I toppen fastgøres der med skruer (6 x 120 mm) og i bunden med vinkelbeslag (105 x 90 mm) og beslagskruer. Stolperne skal være i vater.
02
Taget
8
Trin

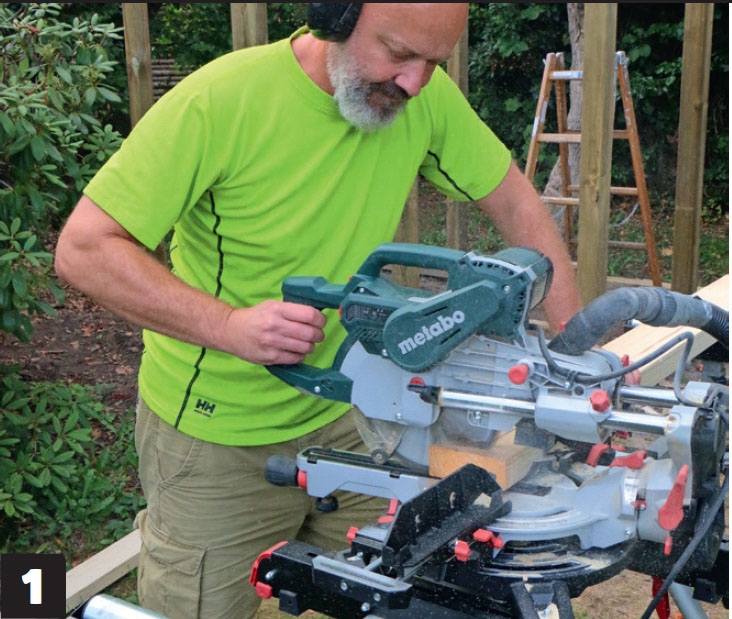

De to lægter (D) til det første spær saves til med en vinkel på 10 grader i den ene ende. På den måde bliver hældningen på taget også 10 grader.
De to lægter (D) spændes sammen med et pladebeslag på hver side, beslagskruer og en tværgående skrue (6 x 120 mm).

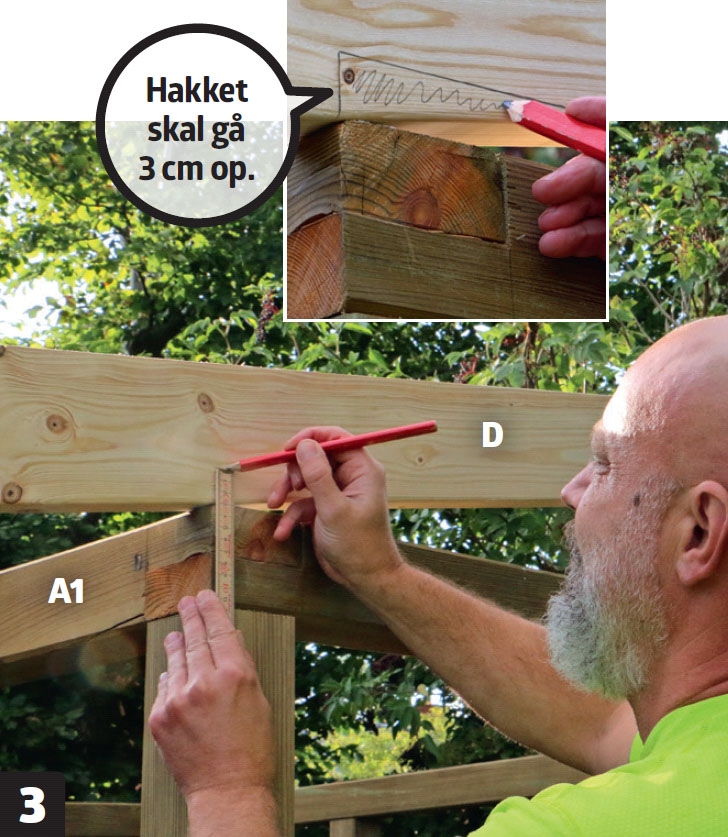

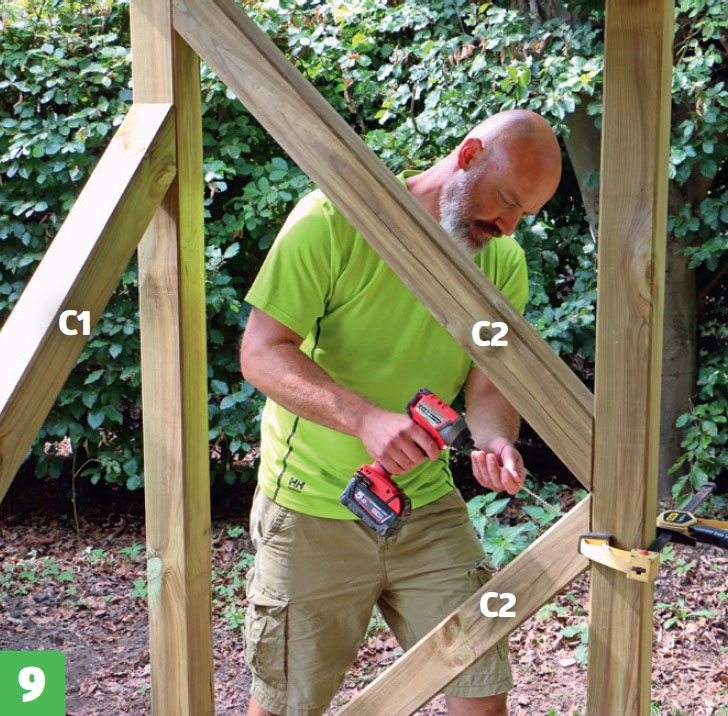

Læg spæret midlertidigt på plads, og mærk op til hakket, det skal hvile på. Hakket skal gå 3 cm op og saves nemmest ud med en stiksav.
Tagspærene monteres med vinkelbeslag (50 x 35 mm) og beslagskruer. De resterende fire tagspær er identiske med det første.

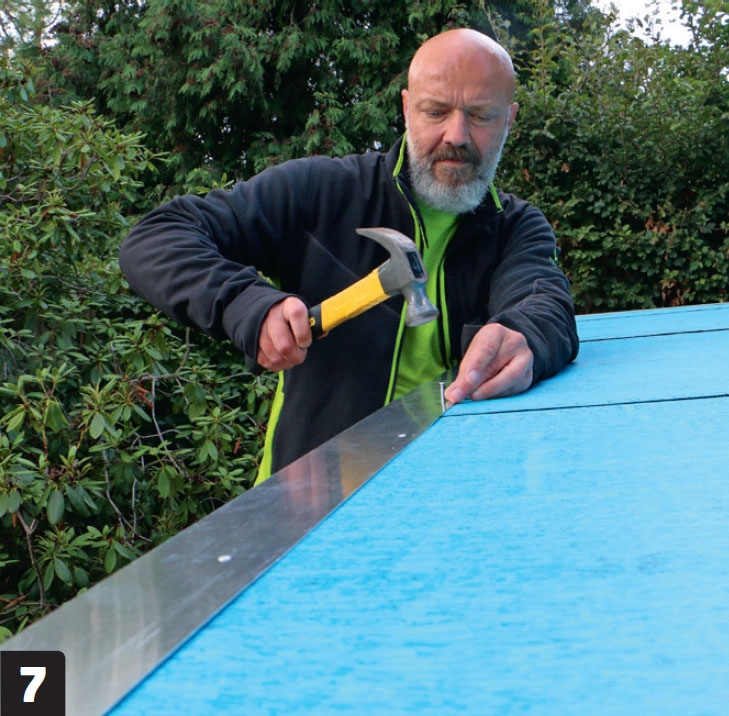

Tagpladerne skrues på, når de er skåret til. Udhænget er 40 cm hele vejen rundt. Hver side måler derfor 147 x 347 cm. Pladerne er ligesom spærene skåret med et smig på 10 grader i toppen.

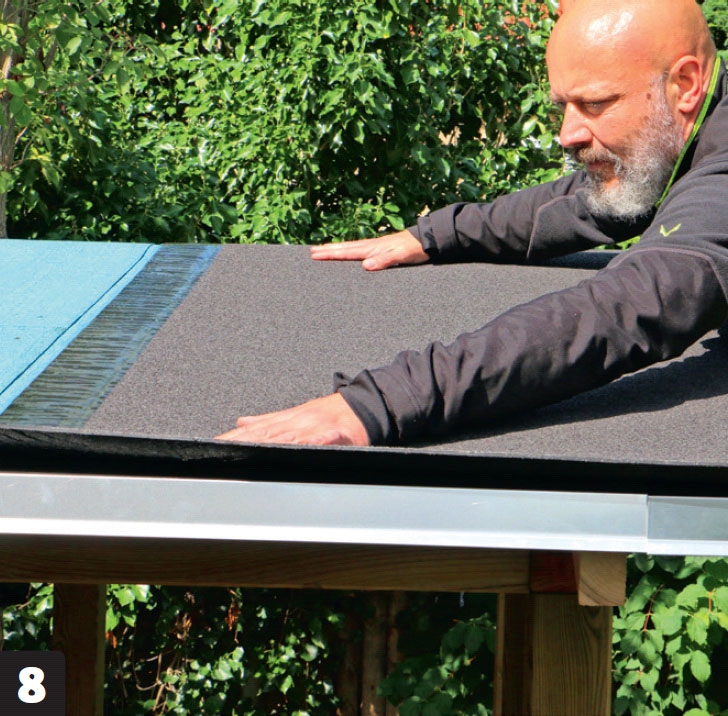

Underpap rulles ud, limes på og sømmes fast. I første omgang får det lov til at hænge lidt ud over kanten.
03
Huset
8
Trin
Bundrammen til selve huset skrues fast med vinkler (50 x 35 mm) og beslagskruer. Rammen laves af reglar (E1, E2 og E3).

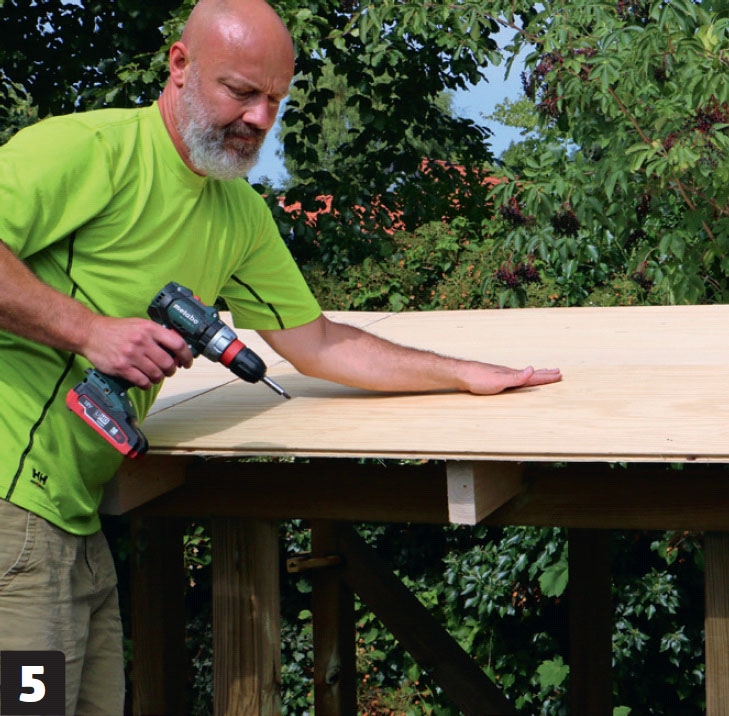

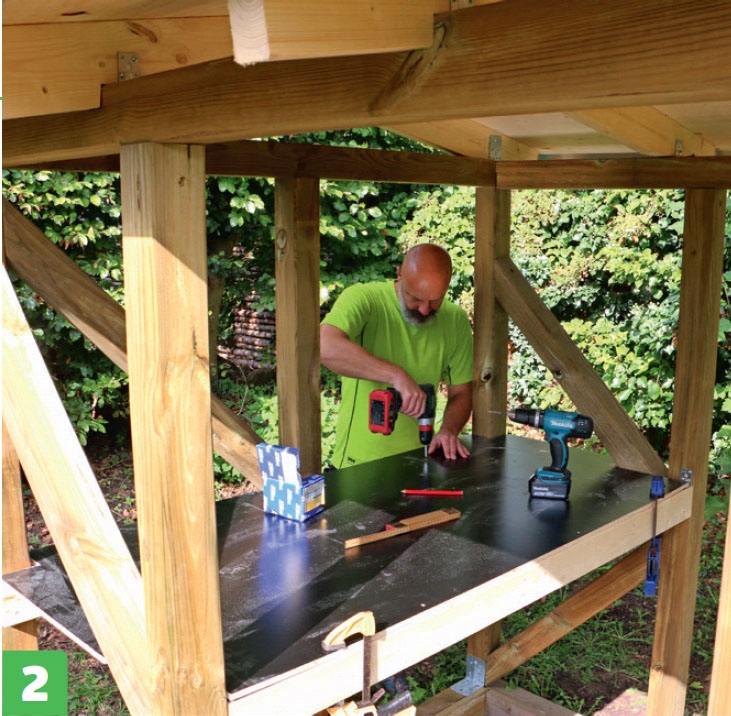

Bundpladen monteres. Den laves i robust støbefiner og saves til med en stiksav, så den passer rundt om stolperne. Husk at bore for i støbefineren, inden du skruer.

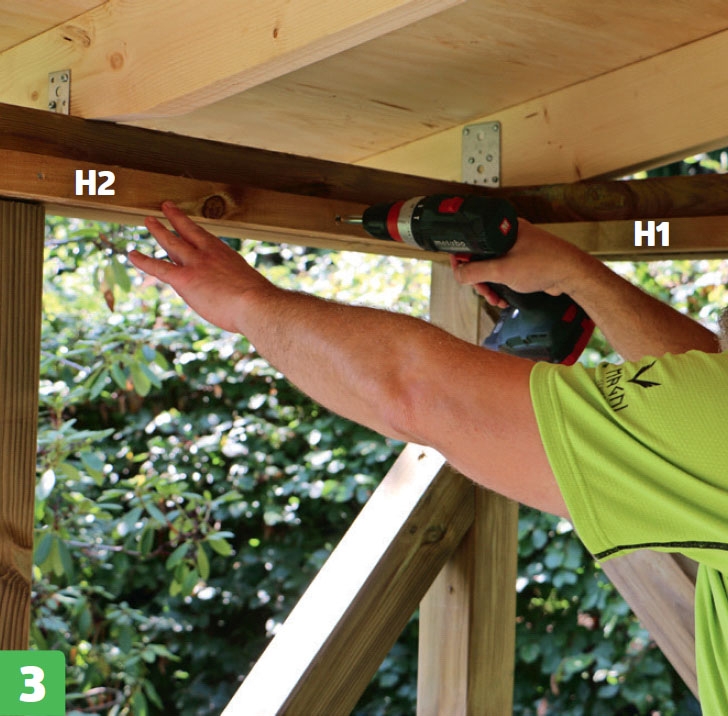

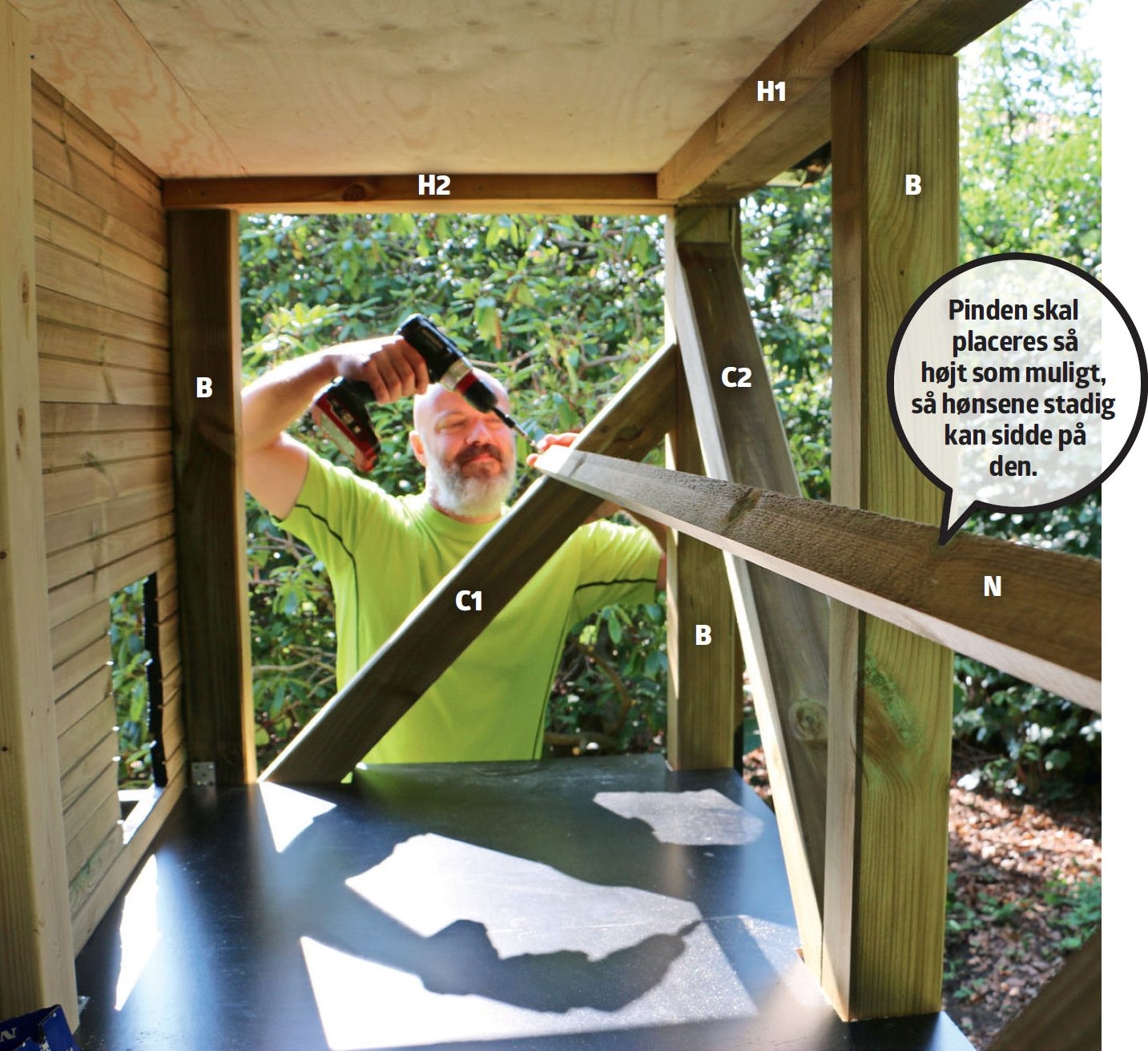

Reglar (H1 og H2) skrues fast på toprem men over huset. De skal holde hønsehusets tagplade på plads.

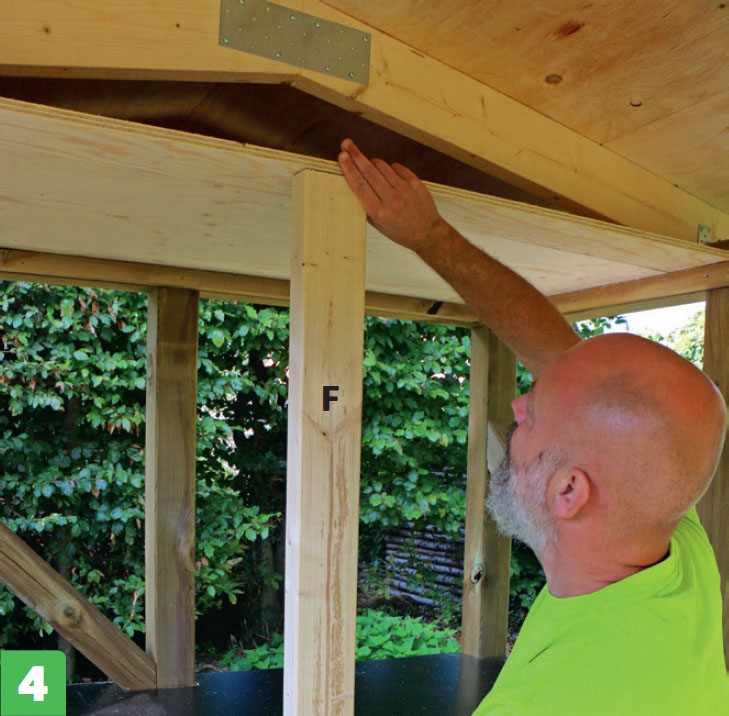

Tagpladen monteres og understøttes af en reglar (F), som monteres med vinkel beslag (50 x 35 mm) og beslagskruer. Pladen måler 160 x 77 cm.

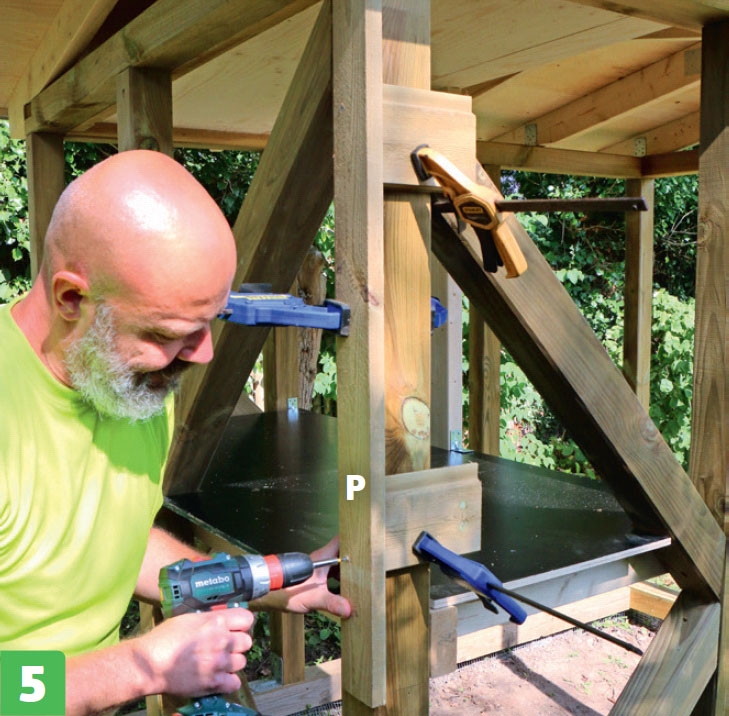

Lister (K og P) monteres på husets hjørner. P går ud over kanten. En stump beklædning bruges til at sikre den rette afstand. K flugter med ydersiden af stolpen (B).

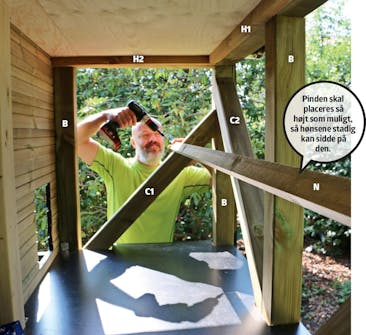

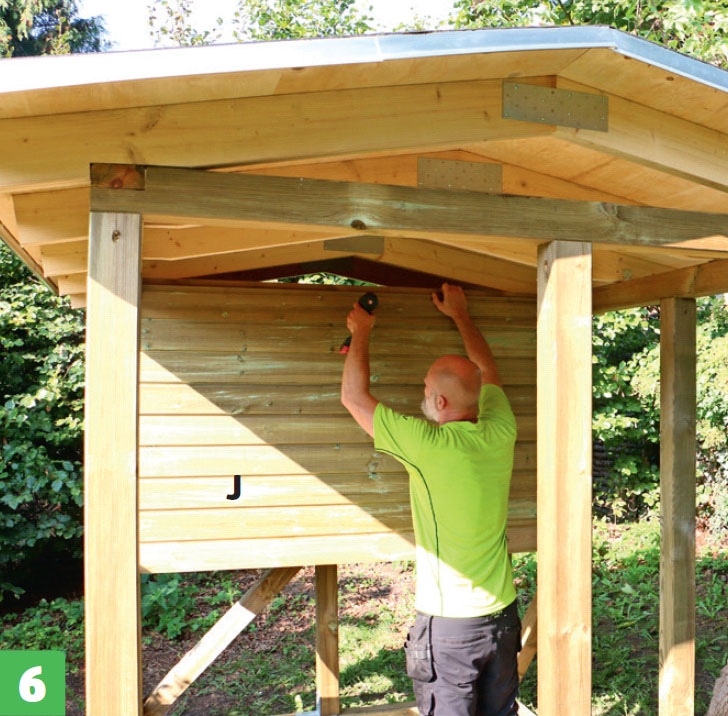

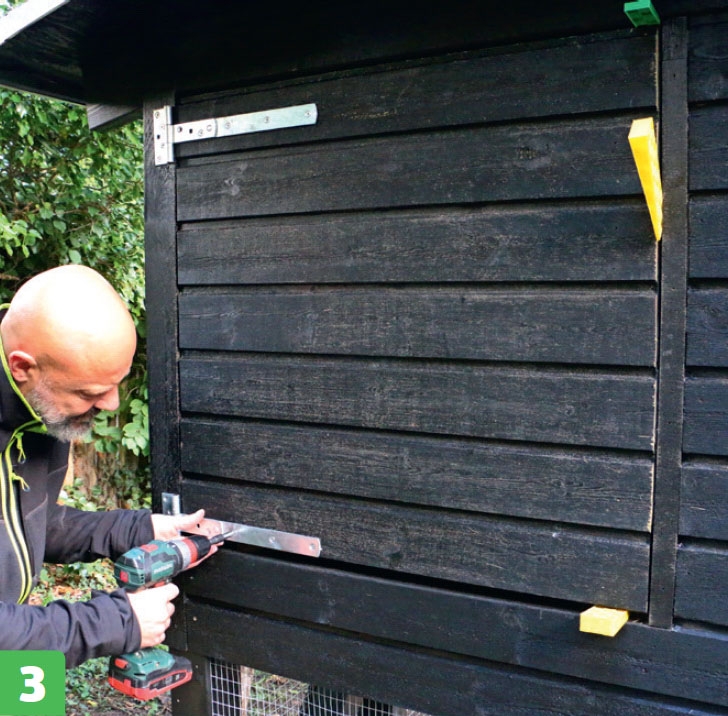

Beklædningen (J) monteres på den side af hønsehuset, der vender ind mod hønse gården. Her er valgt en vandret beklædning med fer og not.
Hullet mellem hus og hønsegård saves ud med en stiksav. Her måler det 23 x 30 cm, hvilket passer til lidt større hønseracer.
04

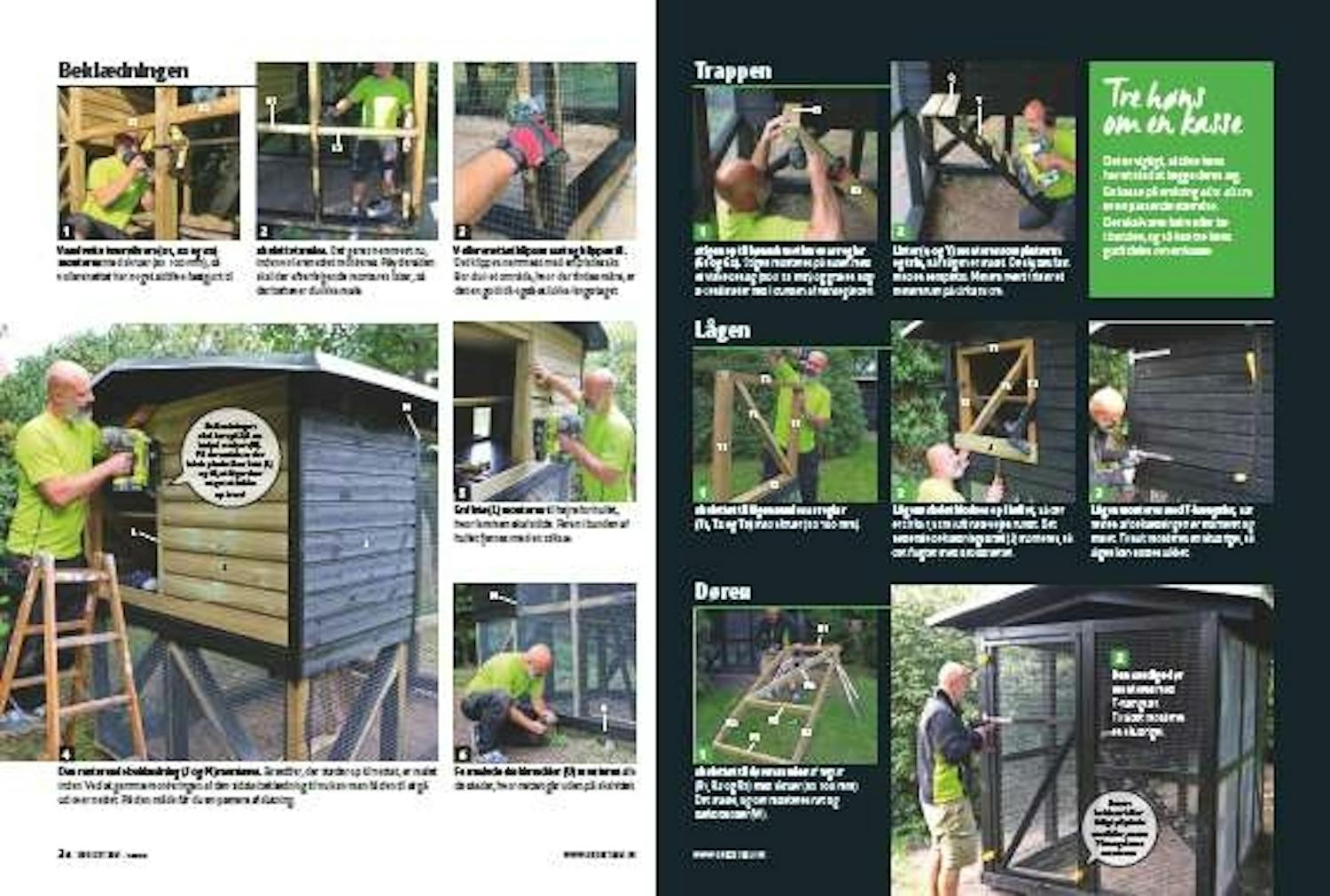

Beklædningen
6
Trin

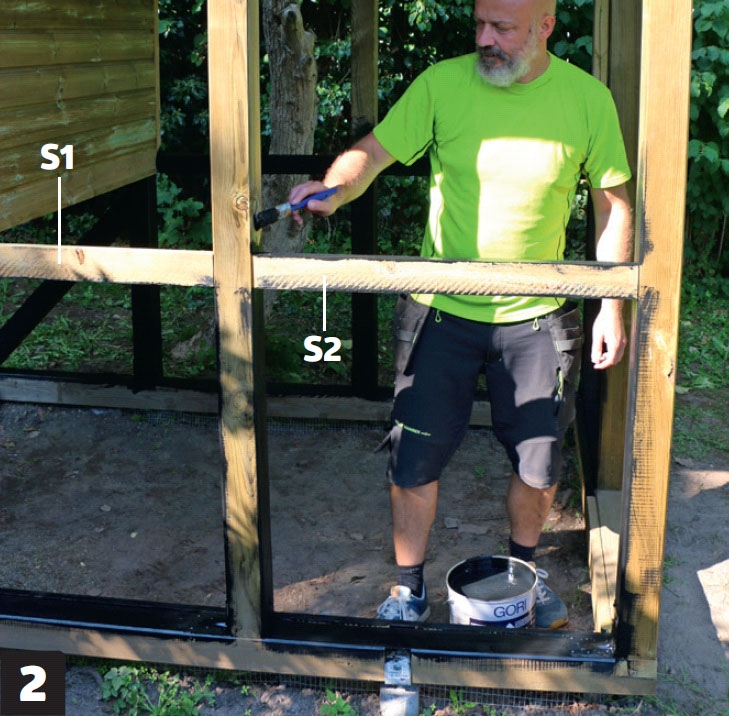

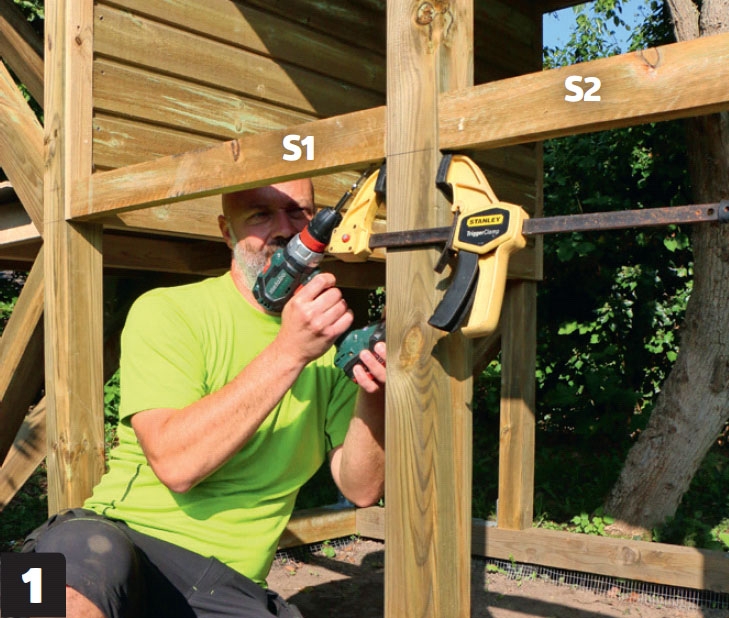

Vandrette tværstivere (S1, S2 og S3) monteres med skruer (5 x 100 mm), så volierenettet har noget at blive fastgjort til.
Skelettet males. Det gøres nemmest nu, inden volierenettet monteres. På ydersiden skal der efterfølgende monteres lister, så der behøver du ikke male.
Volierenettet klipses fast og klippes til. Det klippes nemmest med en pladesaks. Bor du i et område, hvor der findes måre, er det en god idé også at lukke langs taget.

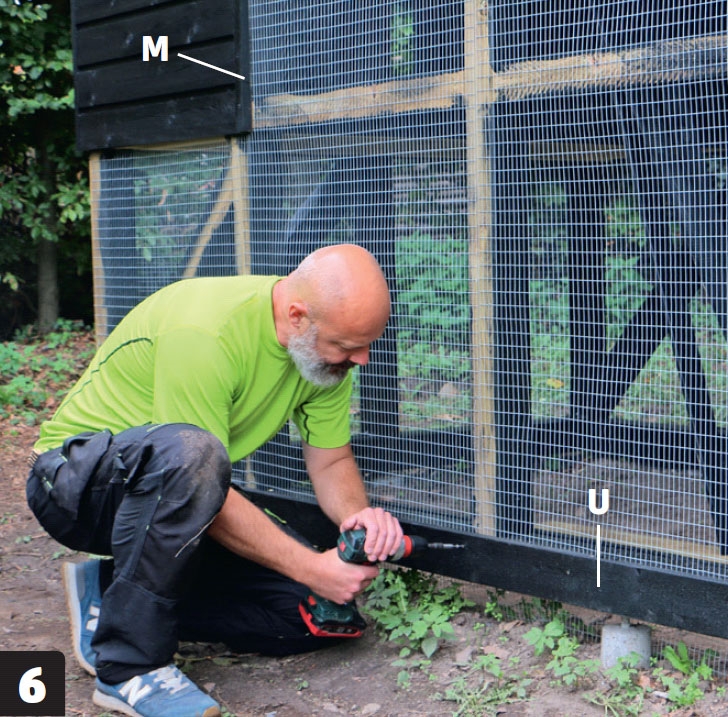

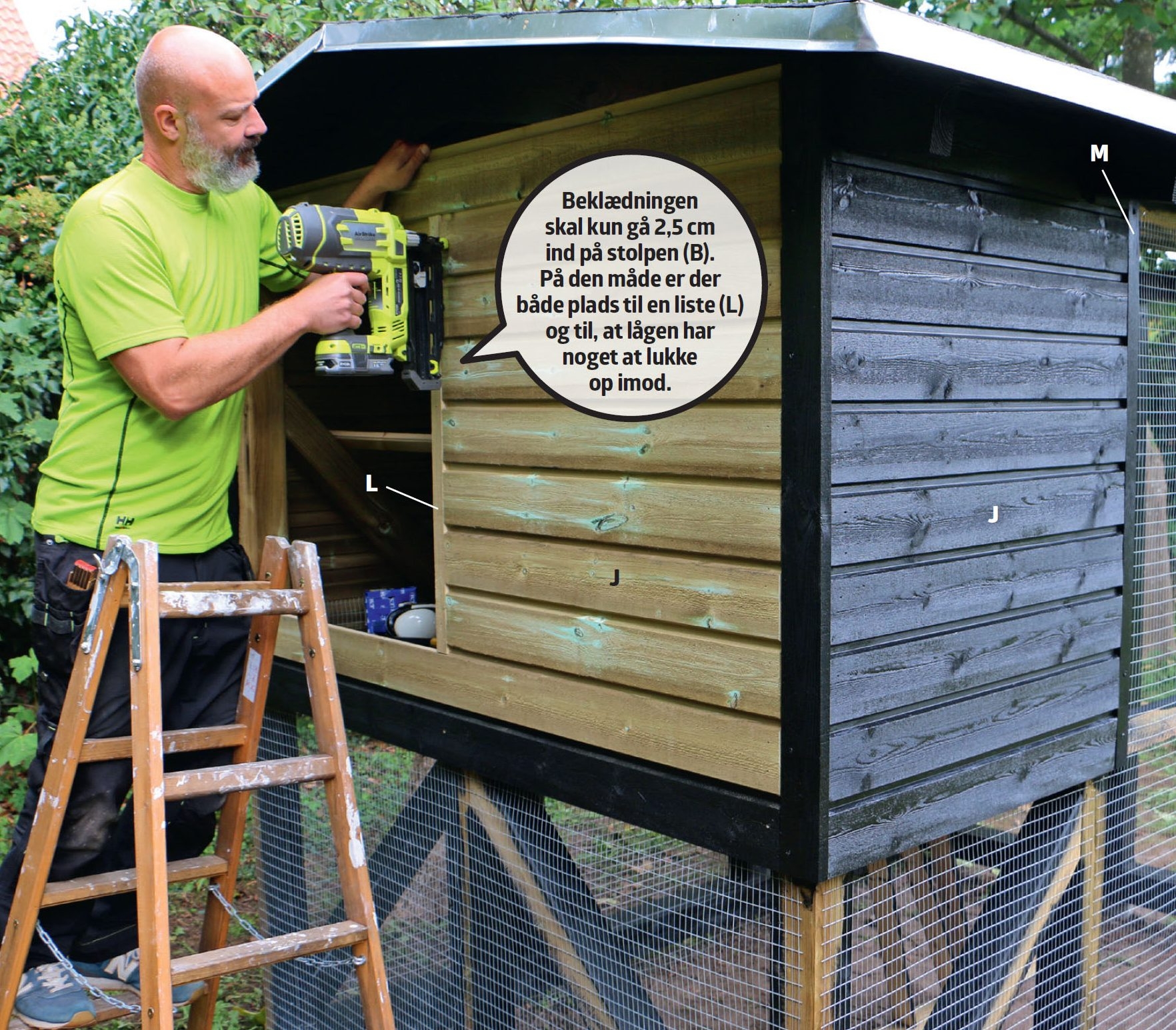

Den resterende beklædning (J og M) monteres. Brædder, der støder op til nettet, er malet inden. Ved at gemme monteringen af den sidste beklædning til nu kan man få den til at gå ud over nettet. På den måde får du en pænere afslutning.

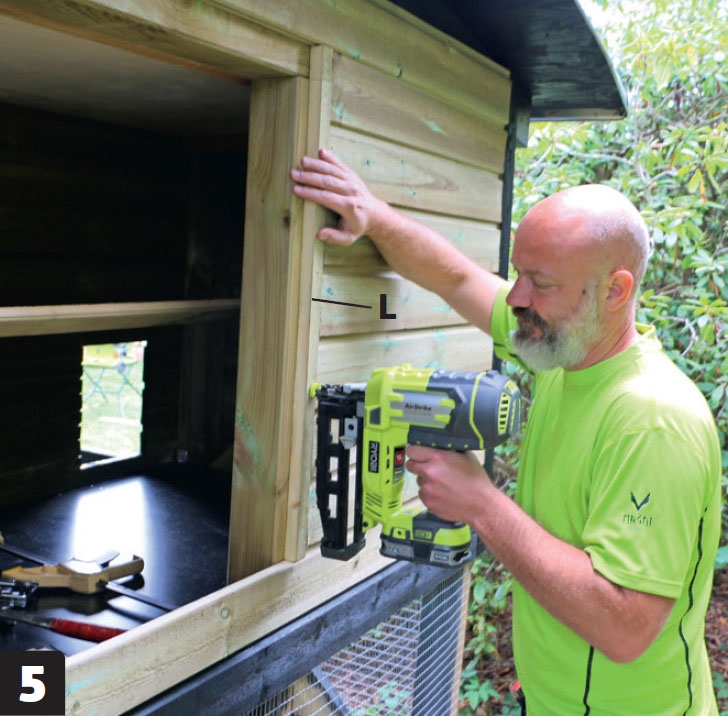

En liste (L) monteres til højre for hullet, hvor lemmen skal sidde. Feren i bunden af hullet fjernes med en stiksav.
05
Trappen
2
Trin

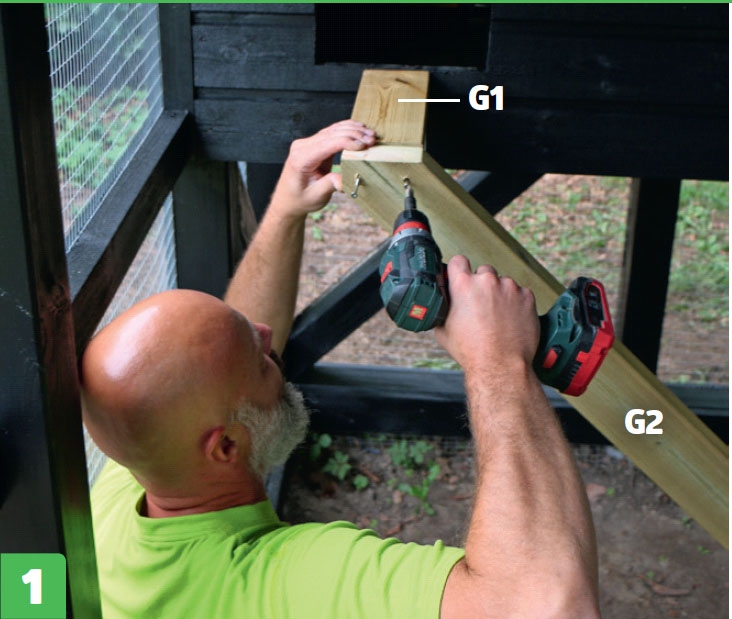

Stigen op til hønsehuset laves af reglar (G1 og G2). Stigen monteres på huset med et vinkelbeslag (50 x 35 mm) og graves nogle centimeter ned i bunden af hønsegården.
06
Lågen
3
Trin
Lågens skelet klodses op i hullet, så der er cirka 1,5 cm luft hele vejen rundt. Det nederste beklædningsbræt (J) monteres, så det flugter med nabobrættet.
Materialer
100 x 100 mm stolper, trykimp.:
- 4 vanger (A1) a 267 cm
- 4 vanger (A2) a 182 cm
- 10 stolper (B) a 177,5 cm
- 4 skråstivere (C1) a 110 cm
- 2 skråstivere (C2) a 130 cm
45 x 195 mm spærtræ:
- 10 lægter (D) a 140 cm
45 x 95 mm reglar, trykimp.:
- 3 reglar (E1) a 73,5 cm
- 1 reglar (E2) a 180 cm
- 1 reglar (E3) a 160 cm
- 1 reglar (F) a 91,3 cm
- 1 reglar (G1) a 40 cm
- 1 reglar (G2) a 150 cm
45 x 45 mm reglar:
- 1 reglar (H1) a 160 cm
- 2 reglar (H2) a 73 cm
25 x 125 mm sternbrædder med fer og not, trykimp.:
- 65 meter til beklædning (J)
25 x 50 mm brædder, høvlede:
- 2 lister (K) a 95,5 cm
- 1 liste (L) a 76,5 cm
- 2 lister (M) a 110 cm
- 1 lægte (N) a 180 cm
- 11 lister (Y) a 30 cm
25 x 100 mm brædder, trykimp.:
- 2 lister (P) a 110 cm
- 2 lister (Q) a 51,75 cm
38 x 75 mm lægter, trykimp.:
- 3 lægter (R1) a 70,4 cm
- 2 lægter (R2) a 175,5 cm
- 1 lægte (R3) a 105 cm
- 2 lægter (S1) a 77,5 cm
- 2 lægter (S2) a 80 cm
- 1 lægte (S3) a 72 cm
- 2 lægter (T1) a 65,4 cm
- 2 lægter (T2) a 68,5 cm
- 1 lægte (T3) a 95 cm
25 x 100 mm brædder, høvlede:
- 60 meter til dækbrædder (U)
- 2 brædder (V1) a 162 cm
- 2 brædder (V2) a 242 cm
25 x 38 mm brædder, høvlede:
- 9 meter til dækbrædder (W)
Desuden:
- 5 tagplader, 1,5 x 61 x 244 cm
- Støbefinerplade, 1,2 x 125 x 250 cm
- 6 stolpebærere, 90 x 90 x 300 mm
- 5 poser støbemix, 25 kg
- 6 stumper nedløbsrør
- 23 vinkelbeslag, 50 x 35 mm
- 10 vinkelbeslag, 105 x 90 mm
- 10 pladebeslag, 80 x 220 mm
- 5 T-hængsler
- 2 skudrigler
- Volierenet, 1 x 20 meter
- 6 franske skruer, 8 x 70 mm
- Selvklæbende underpap, 12 m²
- Selvklæbende overpap, 12 m²
- Alutagfod m. søm, 12 m
- Beslagskruer, 5,0 x 40 mm
- Rustfri skruer, 6 x 120, 5 x 100
- og 5 x 60 mm
- Klammer
- Ståltråd
- Dækkende træbeskyttelse
Specialværktøj
- Sømpistol
Tidsforbrug
Projektet er tidskrævende. Regn med 3-5 dage inklusive tørretid.
Pris
11.000 kr.
Sværhedsgrad
Det er et stort projekt med mange stumper. Det er om at holde tungen lige i munden. Følg tegningen og byggevejledningen, og vær omhyggelig med saven.
